ЖК "Французский бульвар" г.Вышгород, ул.Шолуденко 24

ЖК Французский бульвар

Рекомендовані повідомлення

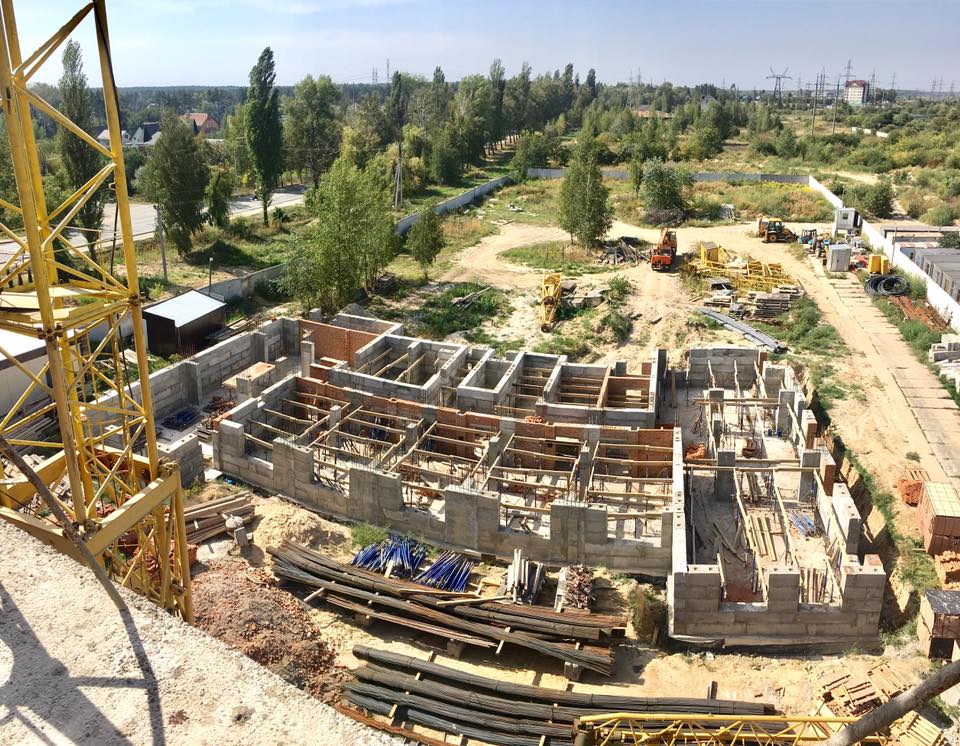

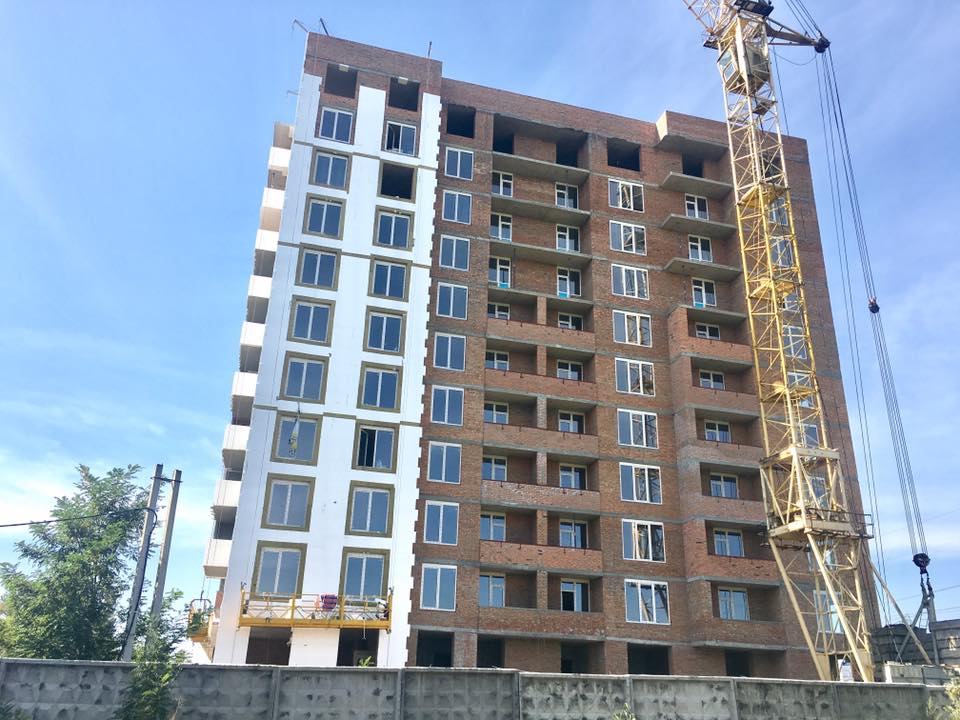

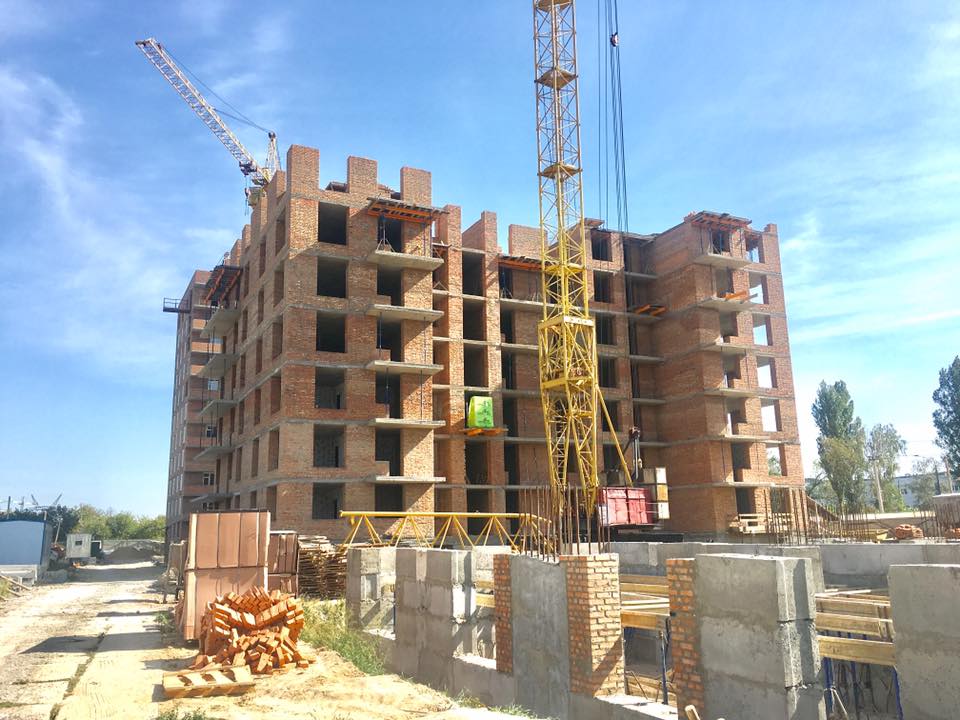

Ход строительства ЖК Французский бульвар 18.09.2017:

Секция №1 - 4 квартал 2017 года:

- завершены работы по кирпичной кладке 11-го этажа;

- завершены работы по монтажу окон на 10-ом этаже;

- продолжаются работы по монтажу окон на 11-ом этаже;

- продолжаются работы по кирпичной кладке машинного отделения лифта;

- завершены работы по монтажу внутренних перегородок 10-го этажа;

- продолжаются работы по штукатурке на 9-ом этаже;

- завершены работы по штукатурке на 8-ом этаже;

- завершаются работы по монтажу балконов (закладка кирпичом );

- продолжаются работы по утеплению фасада дома;

Секция №2 - 1 квартал 2018 года:

- продолжаются работы по монтажу монолитной плиты перекрытия 7-го этажа;

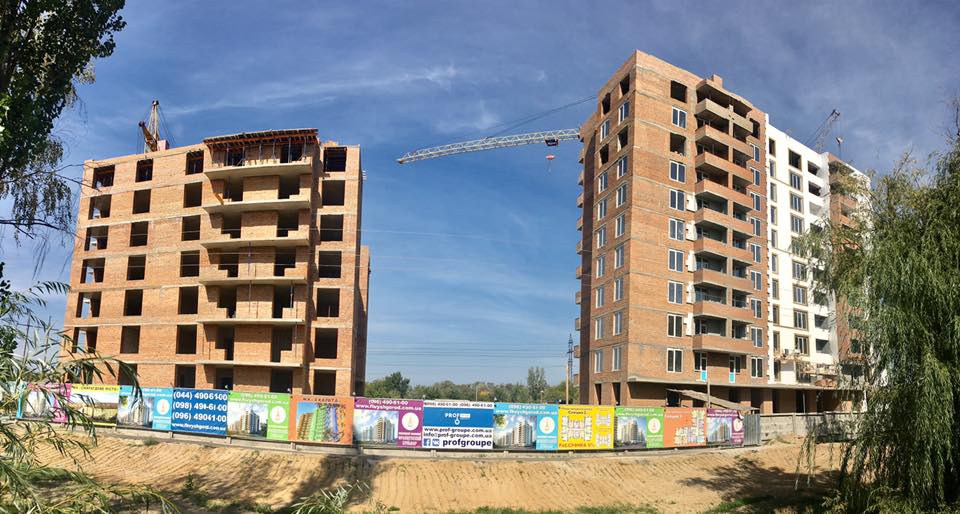

- завершены работы по кирпичной кладке 7-го этажа;

- завершены работы по монтажу внутренних перегородок на 2-ом этаже;

- завершаются работы по монтажу внутренних перегородок на 3-ом этаже;

Секция №3 - 3 квартал 2018:

- завершены работы по монтажу монолитных колон в цокольном этаже;

- завершены работы по кладке кирпича цокольного этажа (внутренние стены);

- ведутся подготовительные работы по монтажу монолитной плиты перекрытия цокольного этажа;

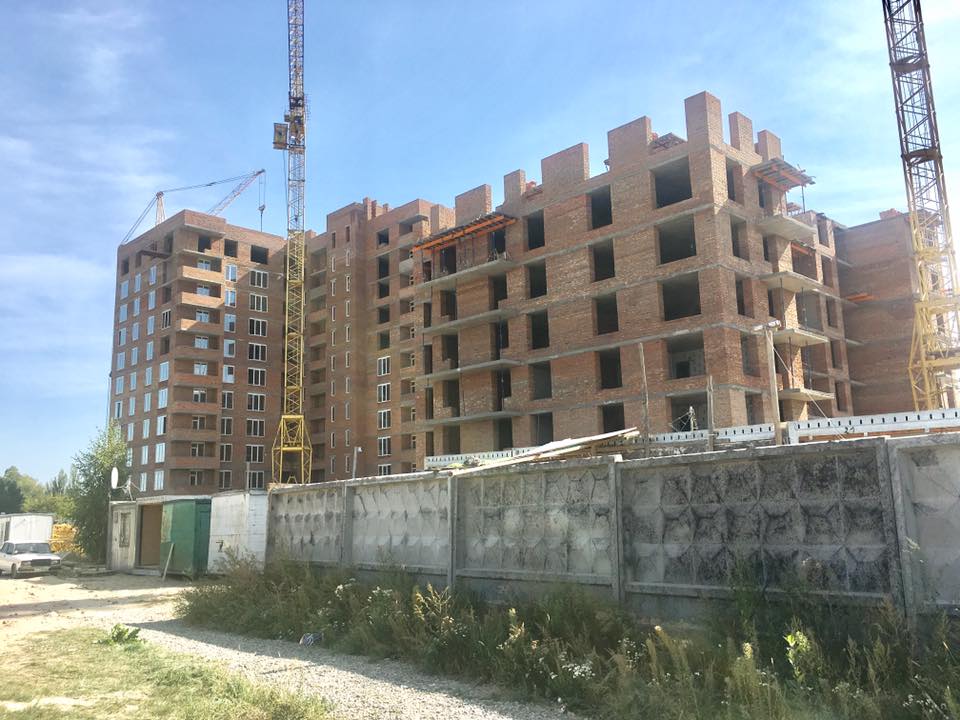

21559109_2009969712571058_8854018945458663813_n.jpg.5524a84937d71c1590199254e7032b7e.jpg

21616349_2009969629237733_1054110622360996610_n.jpg.c8b56c06ca691a2ac43a1a635c9b52b8.jpg

21751376_2009969655904397_4770897278881440536_n.jpg.ee71a176fba5ea0da645f7e2d5cb3d65.jpg

21751381_2009969462571083_8158300310901748359_n.thumb.jpg.e54f8db5bd54a5e6516a22df60bc801a.jpg

21751653_2009969485904414_9141018078943040057_n.jpg.b214a3cc32ce08e040b68e8a76b6743d.jpg

21761404_2009969562571073_6122118387324574672_n.jpg.5a1684396ca796d637b04ff91c271bca.jpg

21558991_2009969709237725_696360797484570028_n.jpg.807a4d7756d65084f26a86275518b236.jpg

21558702_2009969689237727_4369805636504370784_n.jpg.625fe333a6efe280484a9ac4bec1d84d.jpg

21463307_2009969602571069_9141073807505850986_n.jpg.ca4182574f86609ab55f0c1aa75388e9.jpg

Посилання на коментар
Поділитися на інших сайтах

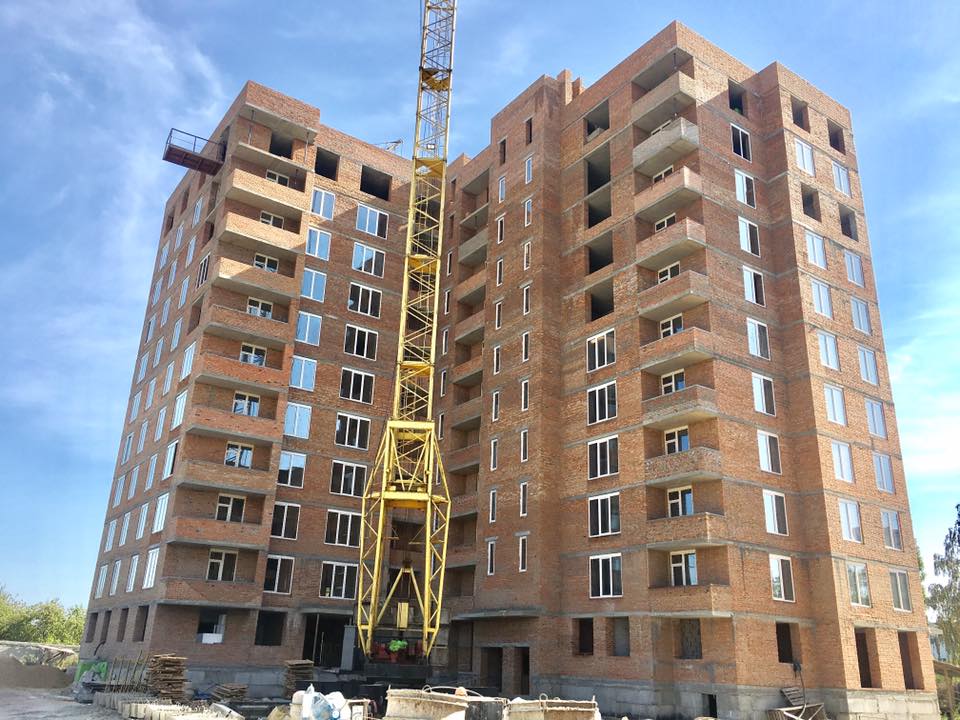

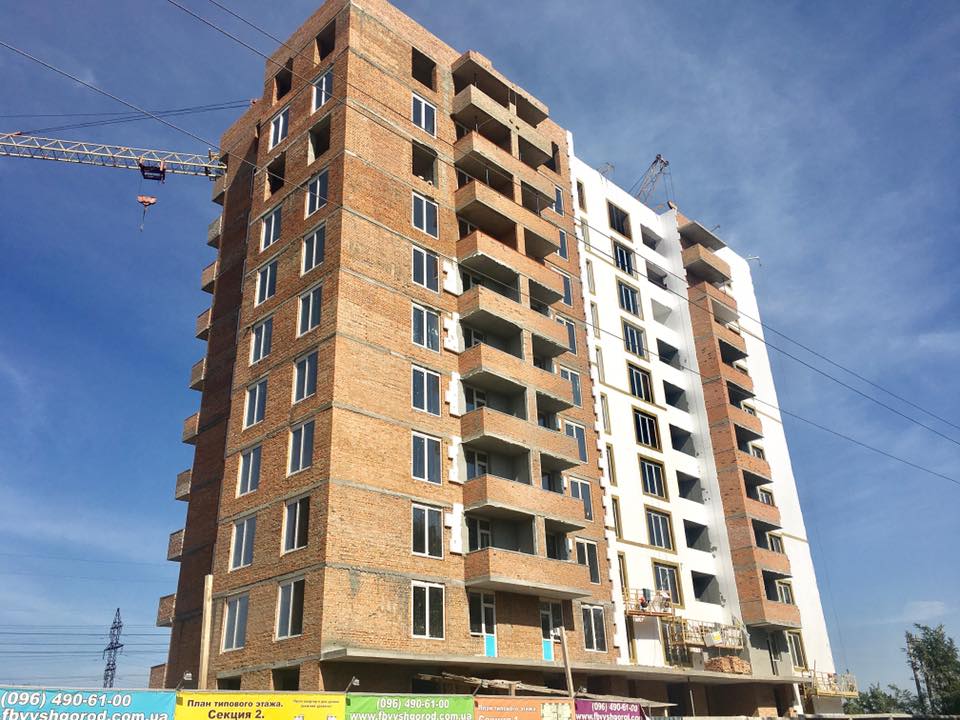

Секция №1 - 4 квартал 2017 года:

- завершены работы по кирпичной кладке 11-го этажа;

- начаты работы по кровле крыши;

- продолжаются работы по монтажу окон на 11-ом этаже;

- завершаются работы по кирпичной кладке машинного отделения лифта;

- завершаются работы по монтажу внутренних перегородок 11-го этажа;

- завершены работы по штукатурке на 9-ом этаже;

- ведутся работы по штукатурке на 10-11-ом этаже;

- завершаются работы по монтажу балконов (закладка кирпичом );

- продолжаются работы по утеплению фасада дома;

Секция №2 - 1 квартал 2018 года:

- завершены работы по монтажу монолитной плиты перекрытия 7-го этажа;

- ведутся работы по кирпичной кладке 8-го этажа;

- завершены работы по монтажу внутренних перегородок на 3 этаже;

- начаты работы по штукатурке на 2 этаже;

Секция №3 - 3 квартал 2018:

- завершены работы по монтажу монолитных колон в цокольном этаже;

- завершены работы по кладке кирпича цокольного этажа (внутренние стены);

- продолжаются подготовительные работы по монтажу монолитной плиты перекрытия цокольного этажа;

С уважением, Prof-Group!

073/096/066/093 502-8-502

Мы в социальных сетях:

— facebook.com/profgroup.realty

— vk.com/profgroup_realty

— instagram.com/profgroup_realty

— profgrouprealty.blogspot.com

— twitter.com/profgroup_realt

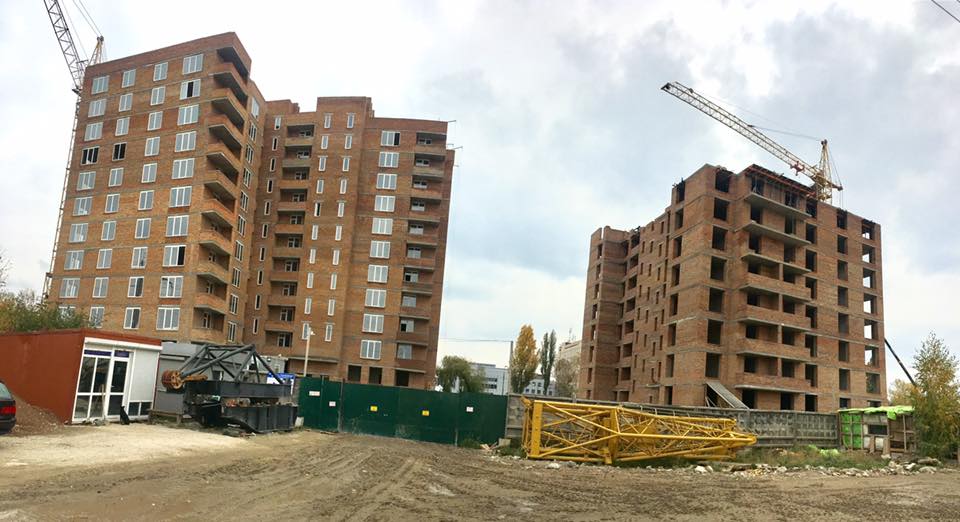

21687567_2013073348927361_6475561219788805429_n.jpg.950fb7cca543a58f44a80c154bdee75e.jpg

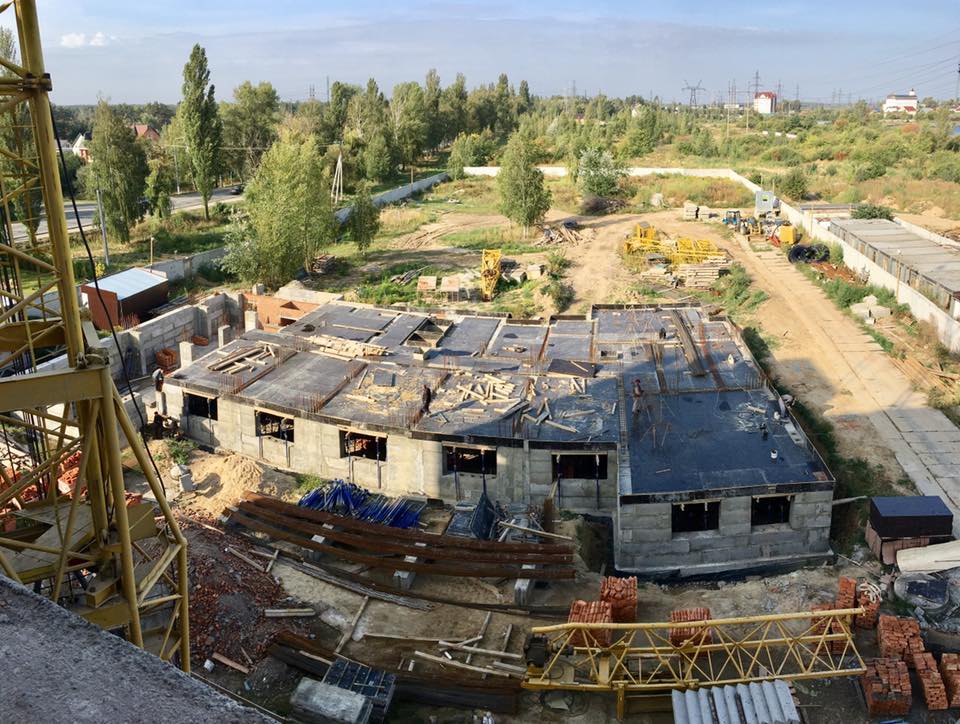

21766508_2013073765593986_3181762192743638865_n.jpg.e0275e54ee794a68a1230aa87dab4af1.jpg

21765041_2013073518927344_8968152315747552382_n.jpg.63c1c6d090ee34d52ffc602d43f84a45.jpg

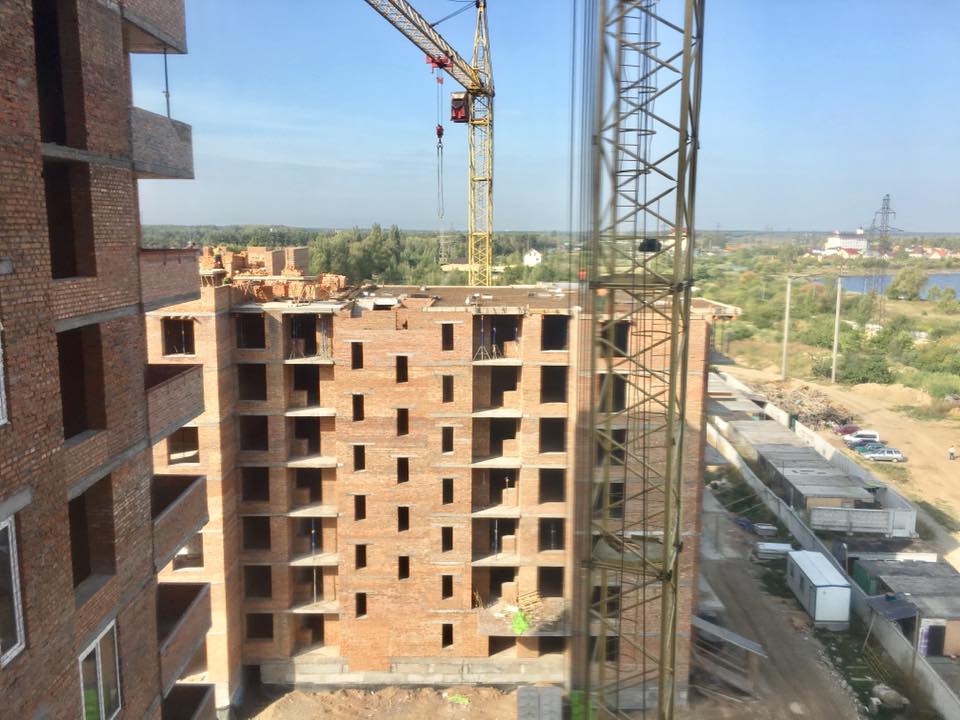

21768286_2013073422260687_7572657714254943523_n.jpg.627e63dd36db459188523ef1c9839c16.jpg

22007296_2013073668927329_7669105258354812003_n.jpg.27d4335fc5ce160122457e4f781775be.jpg


Посилання на коментар
Поділитися на інших сайтах

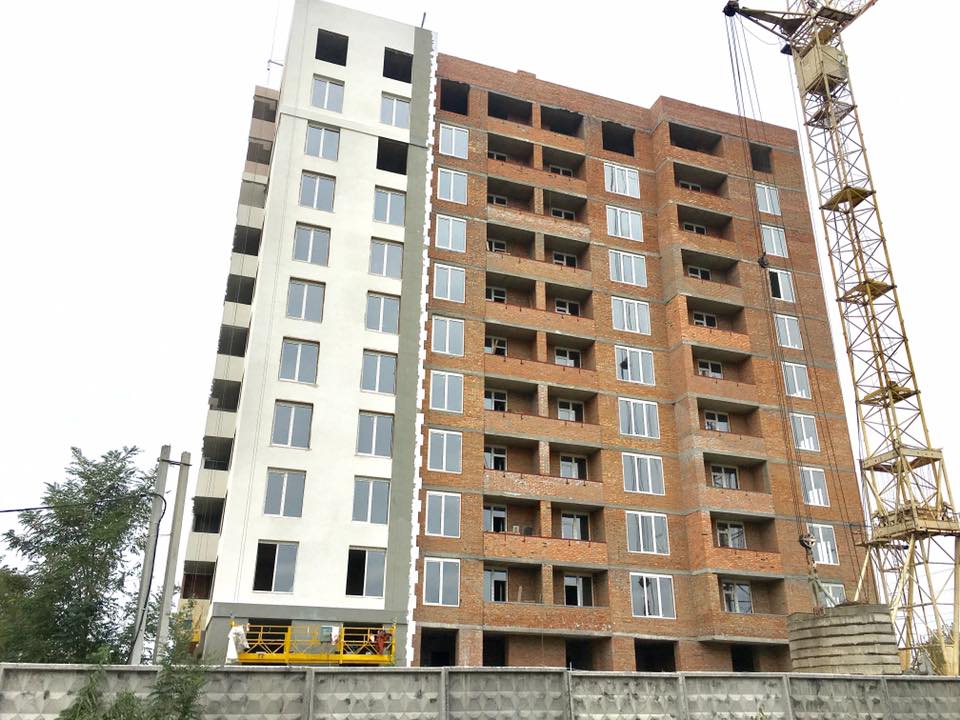

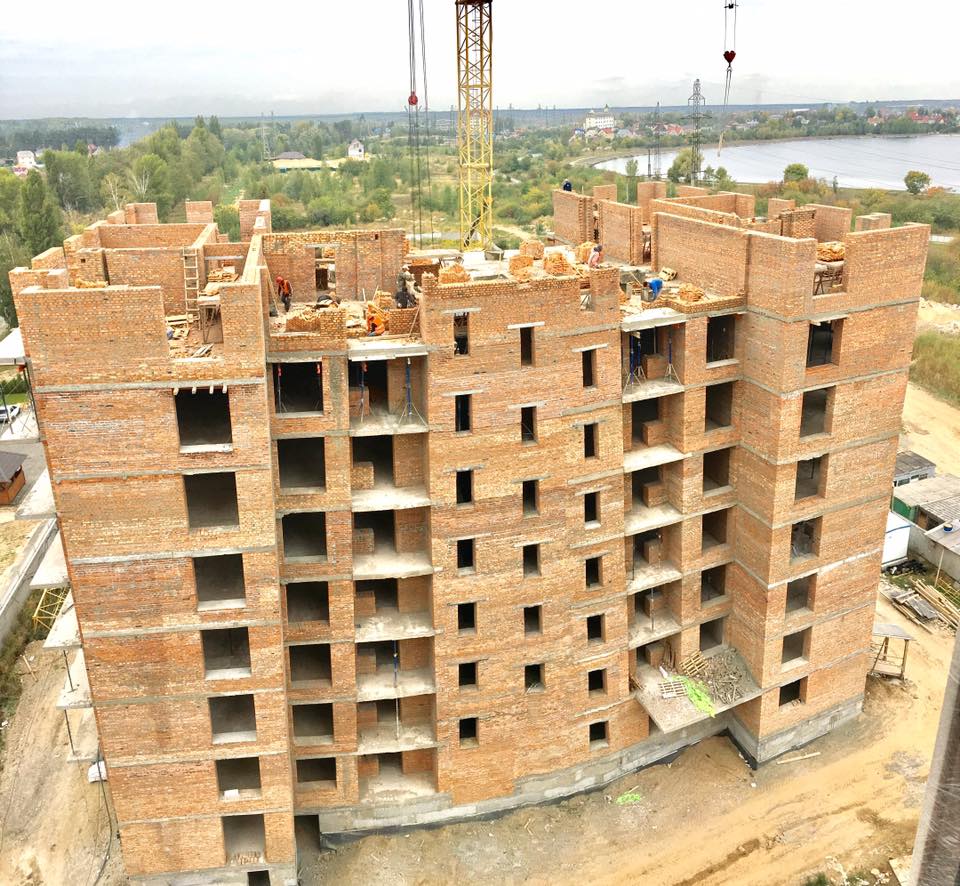

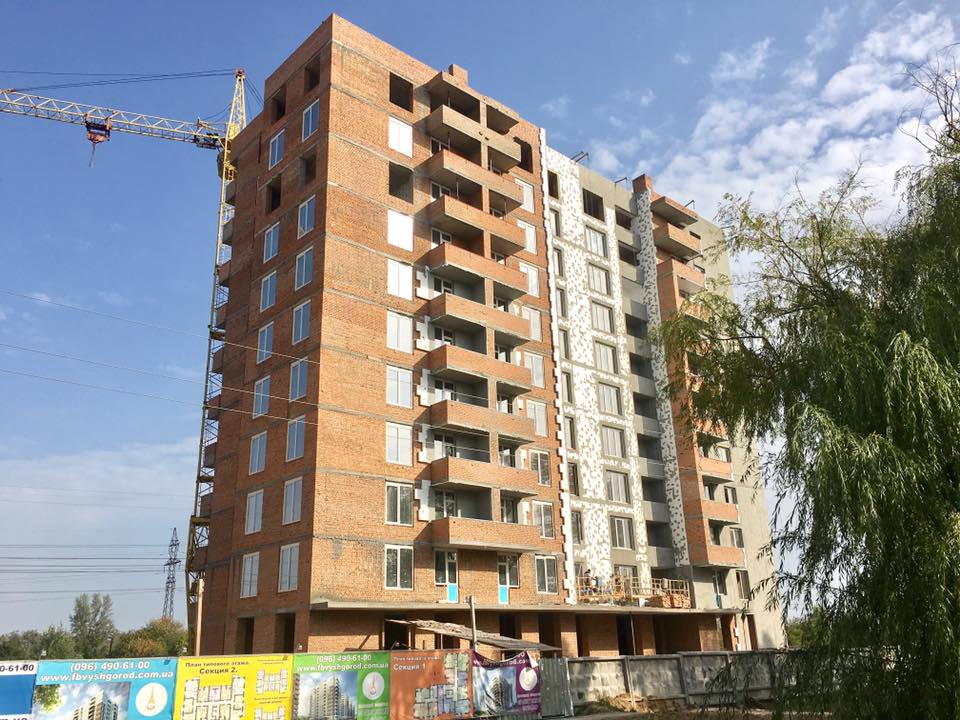

Секция №1 - 4 квартал 2017 года:

- продолжаются работы по кровле крыши;

- продолжаются работы по монтажу окон на 11-ом этаже;

- завершены работы по кирпичной кладке машинного отделения лифта;

- завершены работы по монтажу внутренних перегородок 11-го этажа;

- завершены работы по штукатурке на 10-ом этаже;

- ведутся работы по штукатурке на 11-ом этаже;

- завершены работы по монтажу балконов (закладка кирпичом );

- продолжаются работы по утеплению фасада дома;

Секция №2 - 1 квартал 2018 года:

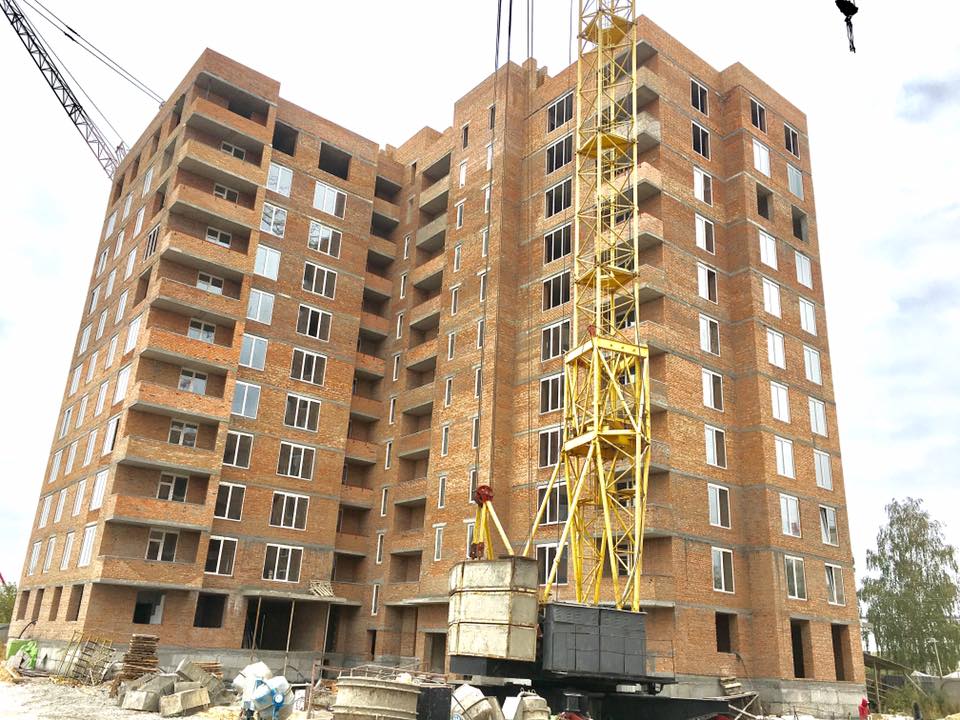

- продолжаются работы по кирпичной кладке 8-го этажа;

- ведутся работы по монтажу внутренних перегородок на 4 этаже;

- завершены работы по штукатурке на 2 этаже;

- идут работы по штукатурке на 3 этаже;

Секция №3 - 3 квартал 2018:

- завершены работы по монтажу монолитных колон в цокольном этаже;

- завершены работы по кладке кирпича цокольного этажа (внутренние стены);

- завершены работы по монтажу монолитной плиты перекрытия цокольного этажа;

- ведутся работы по кладке кирпича 1-го этажа;

22195401_2016090351958994_4654583779993900383_n.jpg.428c25fce33217742753b8c8823f31df.jpg

22195452_2016090381958991_9100352751375097033_n.jpg.0dfecd2ddb29c437a5bf2fe37fec80cc.jpg

22195435_2016090631958966_5291610568166126283_n.jpg.b0e8335225bcd54f3d27184a3ed07536.jpg

22154708_2016090708625625_8704605679299614713_n.jpg.f1b64aafa835da1ef9f222e2817a68c1.jpg

22140840_2016090325292330_1234114598972477434_n.jpg.5827a713fc39399fcf2baaa09c176e40.jpg

22140859_2016090658625630_5045913365826734121_n.jpg.caa0d75f39da68c35210132f56ebace9.jpg

22050155_2016090581958971_1205009110970258925_n.thumb.jpg.b2cbe95d7f4b1f1440220f8c0aa53ca4.jpg

22050168_2016090328625663_177668127767460020_n.jpg.282dcf333e9c03ab7a8a177647da5bef.jpg

Посилання на коментар
Поділитися на інших сайтах

  • 3 тижні потому...

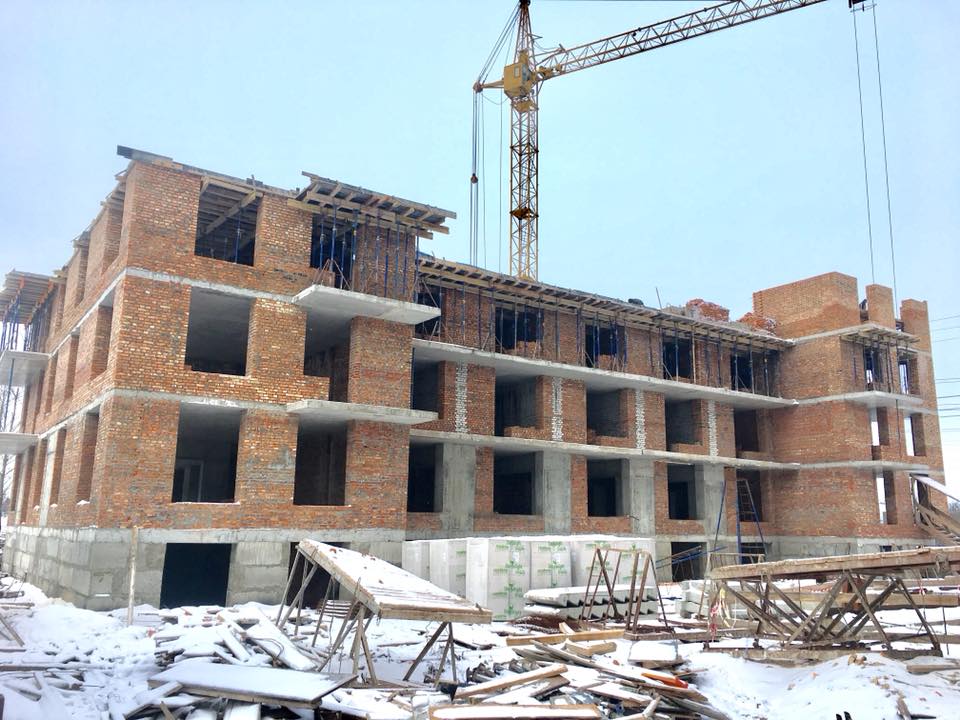

Секция №1 - 4 квартал 2017 года:

- продолжаются работы по кровле крыши;

- завершены работы по монтажу окон на 11-ом этаже

- завершены работы по стяжке на 9, 10, 11-ом этажах(первое парадное)

- ведутся работы по стяжке на 8-ом этаже

- продолжаются работы по утеплению фасада дома

- начаты работы по монтажу стяжки на 4-ом этаже (второе парадное)

Секция №2 - 1 квартал 2018 года:

- завершены работы по монтажу плиты перекрытия 8-го этажа,

- ведутся работы по кладке кирпича 9-го этажа;

- ведутся работы по штукатурке на 4–5 этажах

- ведутся работы по монтажу балконов с 4-5 этаж

- ведутся работы по монтажу внутренних перегородок на 6 этаже

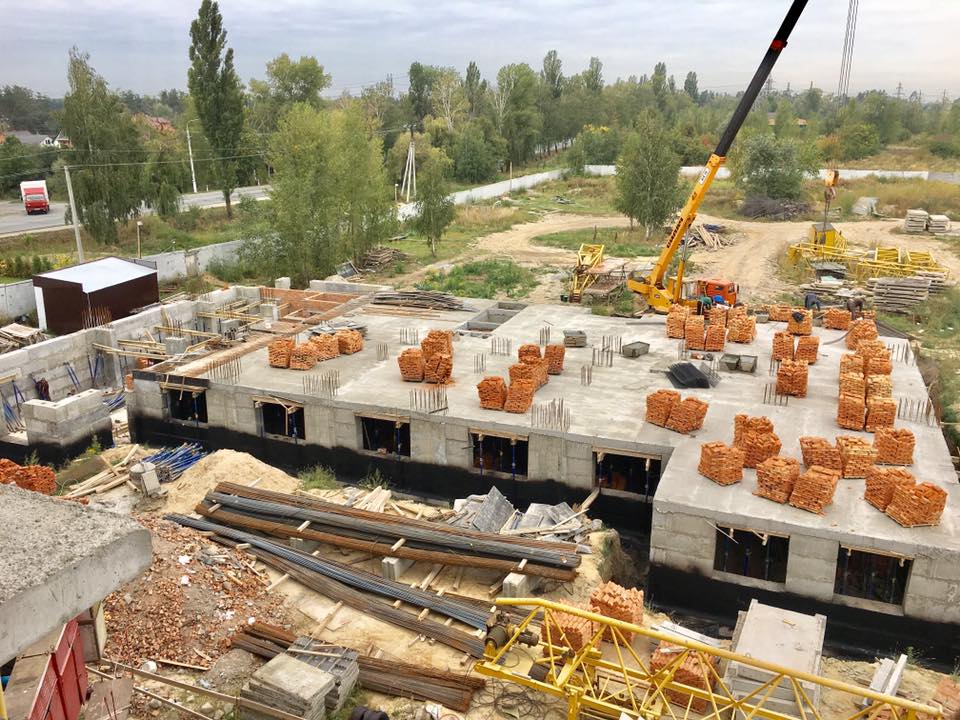

Секция №3 - 4 квартал 2018:

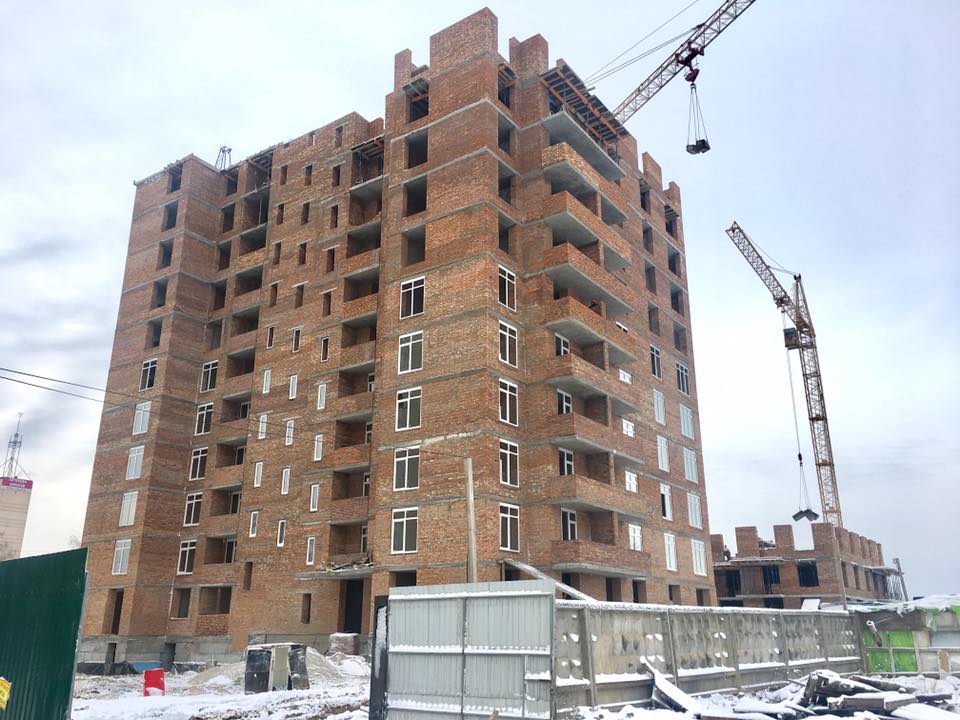

- завершены работы по кладке кирпича 1-го этажа

- завершены работы по монтажу монолитных колонн на 1-ом этаже

- монтаж внутренних перегородок цокольного этажа

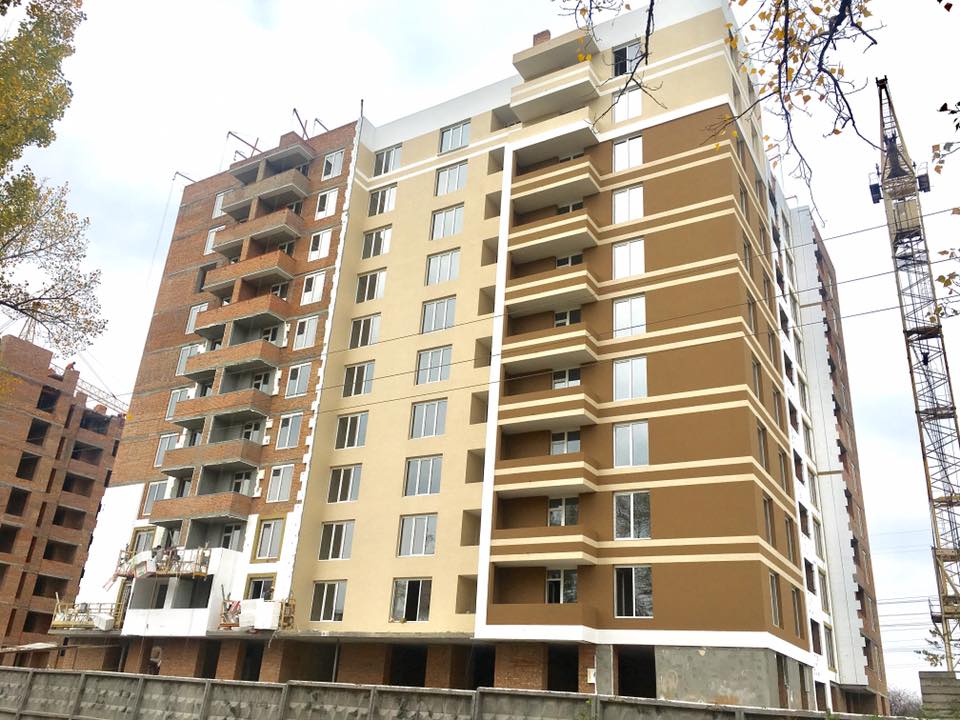

22730606_2025013781066651_1577387266636289511_n.jpg.8ea4b1be6b9ad11928c40f434fb998c5.jpg

22788931_2025013994399963_5095508806170759707_n.jpg.860208941d96db06782a76bc338d4796.jpg

22814241_2025013741066655_1374091799676468920_n.jpg.969653fa8562d2abd484cfb2d4650aab.jpg

22730377_2025013817733314_1289055300018867307_n.jpg.f6882b568345d16e3b67030fb7f68d06.jpg

22730074_2025013864399976_5743125891974394549_n.jpg.56b36edf242c6746f30d2039a5206269.jpg

22729120_2025013991066630_2693283115586822686_n.jpg.46acf6e0f7c51c96f4c1177166473393.jpg

22688766_2025013747733321_7820244366764656531_n.jpg.1ced1279e3e0ba7413a0c872457e8fd6.jpg

22688017_2025013827733313_1320162395002388617_n.jpg.98e9b16b5c8332d4ee3ef791c490f577.jpg

Посилання на коментар
Поділитися на інших сайтах

  • 2 тижні потому...

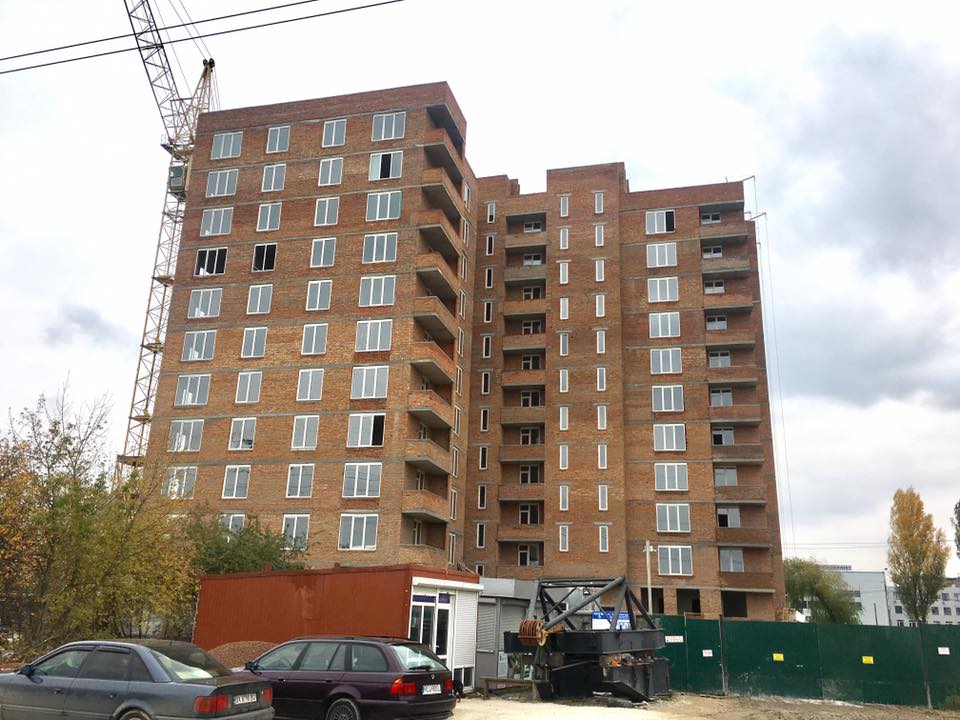

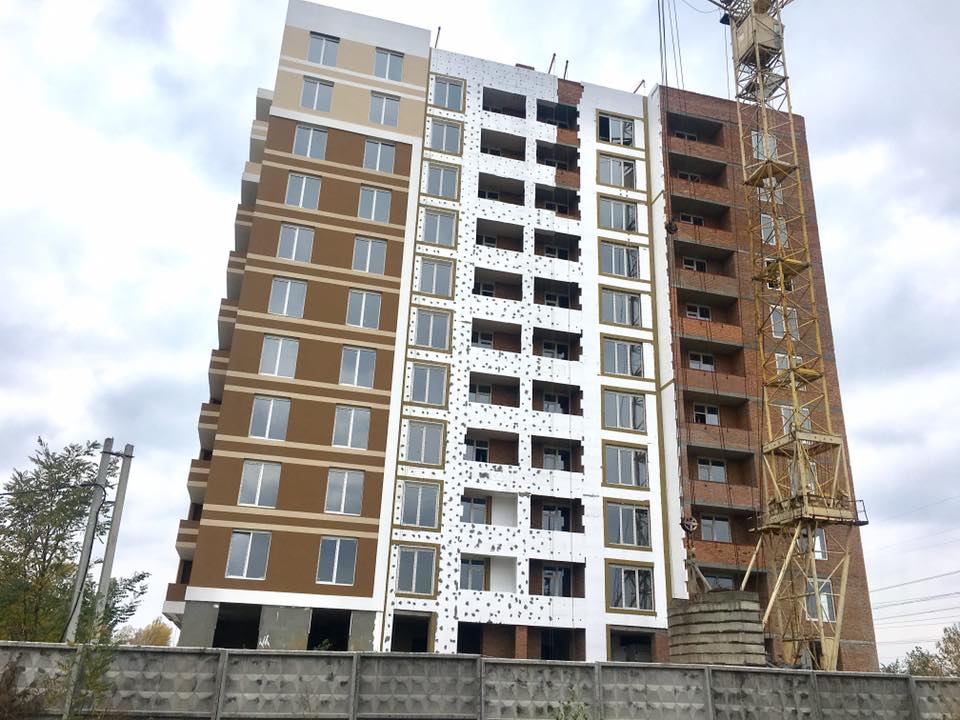

Секция №1 - 4 квартал 2017 года:

- продолжаются работы по кровле крыши (завершаются

работы по стяжке кровли)

- завершены работы по стяжке на 5-ом этаже(первое

парадное), идут работы на 4-ом этаже;

- продолжаются работы по утеплению фасада дома

- завершены работы по монтажу стяжки, кроме 1-го этажа

(второе парадное)

- ведутся работы по монтажу дымоходных труб (под газовые котлы)

Секция №2 - 1 квартал 2018 года:

- завершаются работы по кладке кирпича 9-го этажа;

- завершены работы по штукатурке на 5-6 этаже;

- ведутся работы по штукатурке на 7 этаже;

- ведутся работы по монтажу балконов 4 - 5 этаж;

- завершены работы по монтажу внутренних перегородок на 7 этаже;

- ведутся работы по монтажу внутренних перегородок на 8 этаже;

Секция №3 - 4 квартал 2018:

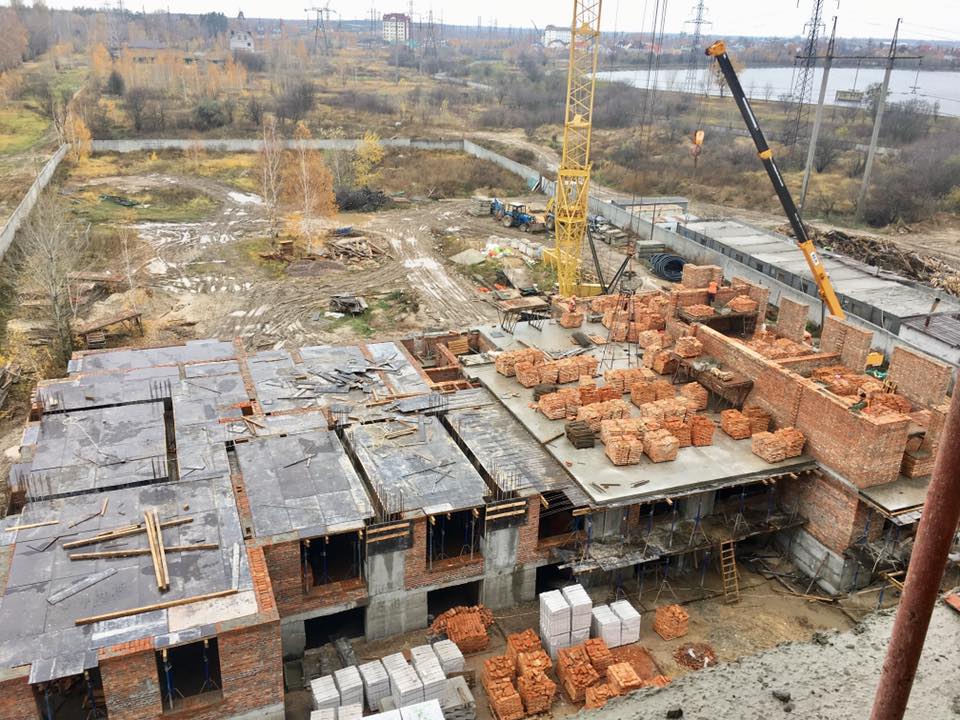

- продолжаются работы по монтажу монолитной плиты перекрытия 1-го этажа;

- ведутся работы по кладке кирпича 2-го этажа;

- монтаж внутренних перегородок цокольного этажа;

С уважением, Prof-Group!

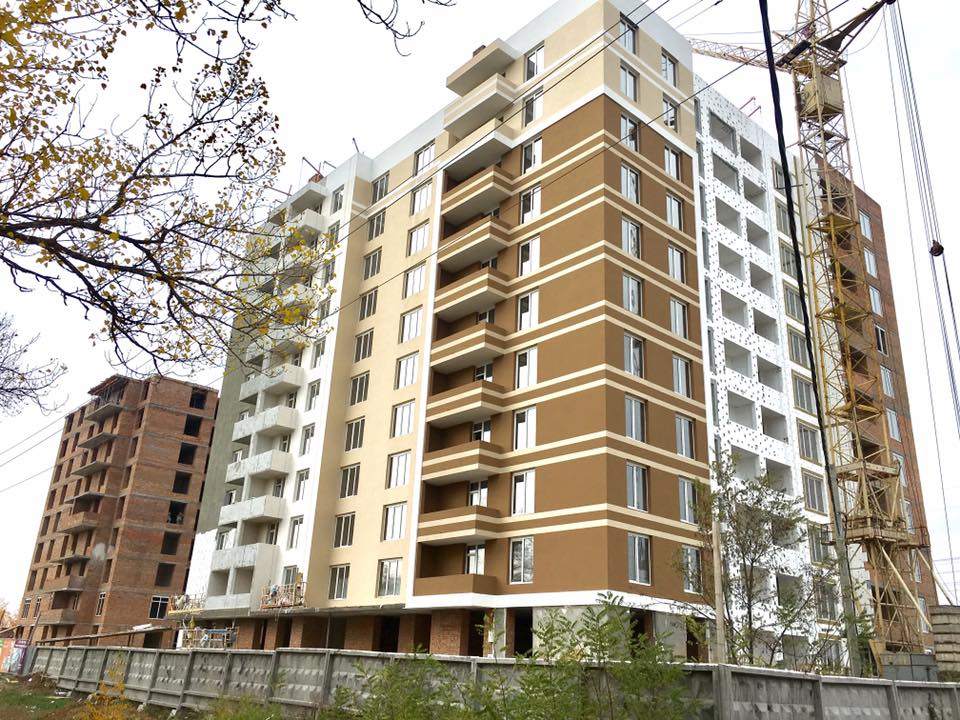

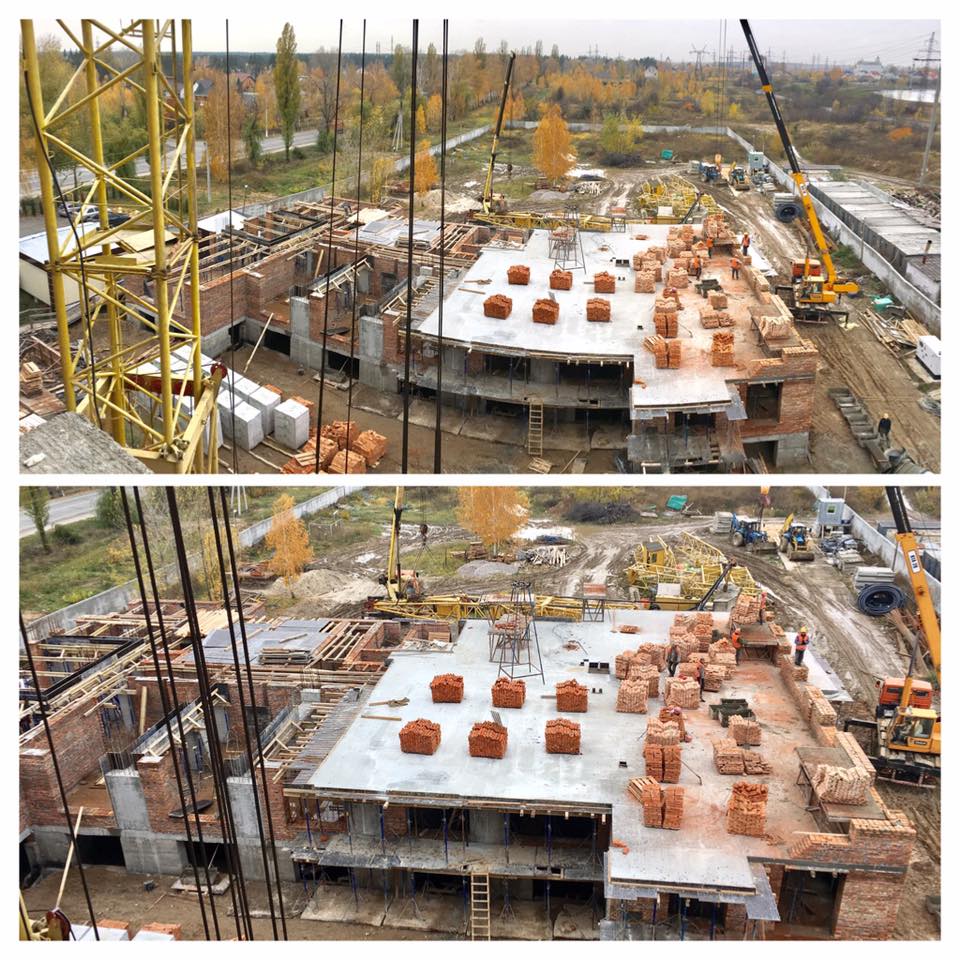

23376631_2031469623754400_4989986294814216518_n.jpg.87669ce50023035cbdcfe9325b9c3481.jpg

23167503_2031469863754376_8420740488299524092_n.thumb.jpg.b2dd1a10d897c285555015de19f13caa.jpg

23167639_2031469773754385_2733631554041504969_n.jpg.f828a17e94681bc434a8895007c86662.jpg

23167735_2031469543754408_723742604861718583_n.jpg.767b841855ae597617493a636794f612.jpg

23172794_2031469743754388_5600462863930542327_n.jpg.02ec68190ae422000c550c6b04349d66.jpg

23231192_2031469830421046_5920088005405662333_n.thumb.jpg.00cf82087513790d6429ecba5039dadc.jpg

23244445_2031469687087727_2861201734398698900_n.jpg.031cb83759a43d14ce07b99875bcfc9e.jpg

23316741_2031469807087715_6540580880546824190_n.jpg.e7a444d82d86dfb53de3e8c839e57c37.jpg

Посилання на коментар
Поділитися на інших сайтах

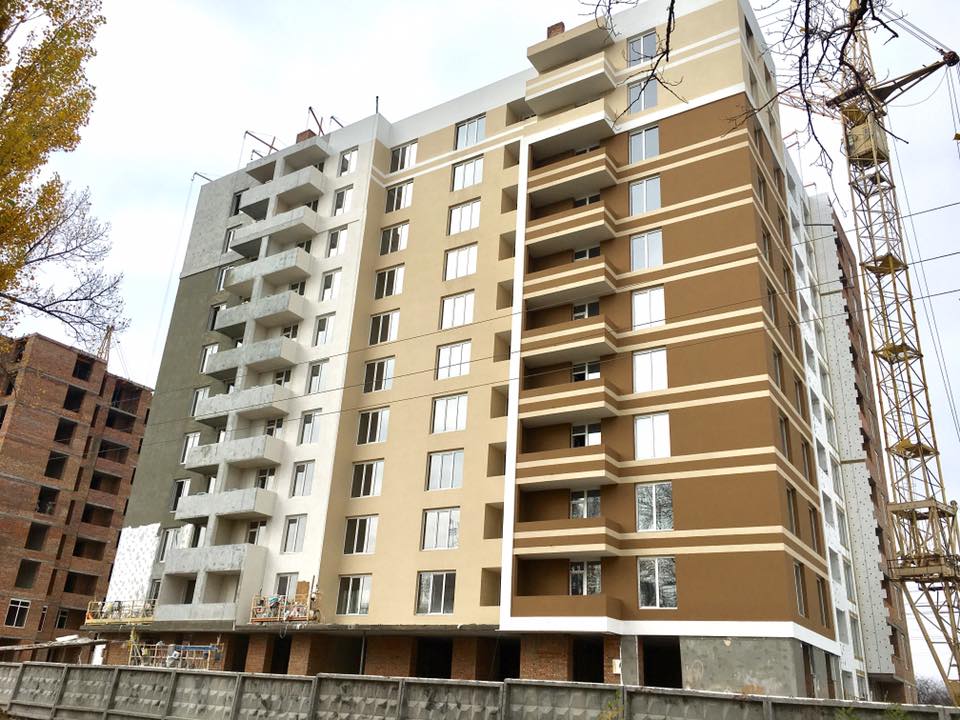

Ход строительства ЖК "Французский бульвар" 13.11.2017:

Секция №1 - 4 квартал 2017 года:

- продолжаются работы по кровле крыши (завершены

работы по стяжке кровли);

- продолжаются работы по утеплению фасада дома;

- завершены работы по монтажу стяжки в доме;

- завершены работы по штукатурке в доме;

- ведутся работы по монтажу дымоходных труб (под газовые котлы);

Секция №2 - 1 квартал 2018 года:

- завершены работы по кладке кирпича 9-го этажа;

- ведутся работы по монтажу монолитной плиты перекрытия

9-го этажа;

- завершены работы по штукатурке на 5-6 этаже;

- начата кладка кирпича 10-го этажа;

- завершены работы по штукатурке на 7 этаже;

- ведутся работы по штукатурке на 8 этаже;

- завершаются работы по монтажу внутренних перегородок

на 8 этаже;

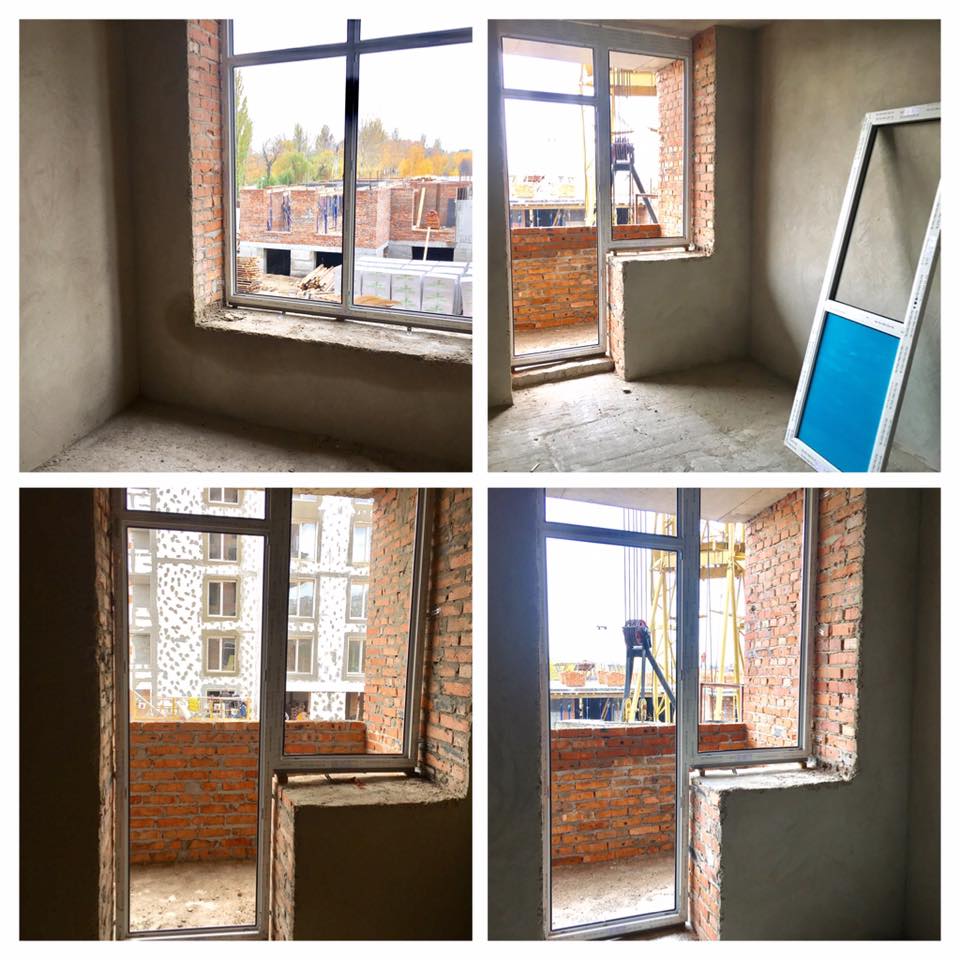

- завершены работы по монтажу окон на 2-3 этаже;

Секция №3 - 4 квартал 2018:

- завершаются работы по монтажу монолитной плиты перекрытия 1-го этажа;

- ведутся работы по кладке кирпича 2-го этажа;

- завершен монтаж внутренних перегородок цокольного этажа;









Посилання на коментар
Поділитися на інших сайтах

  • 5 тижнів потому...

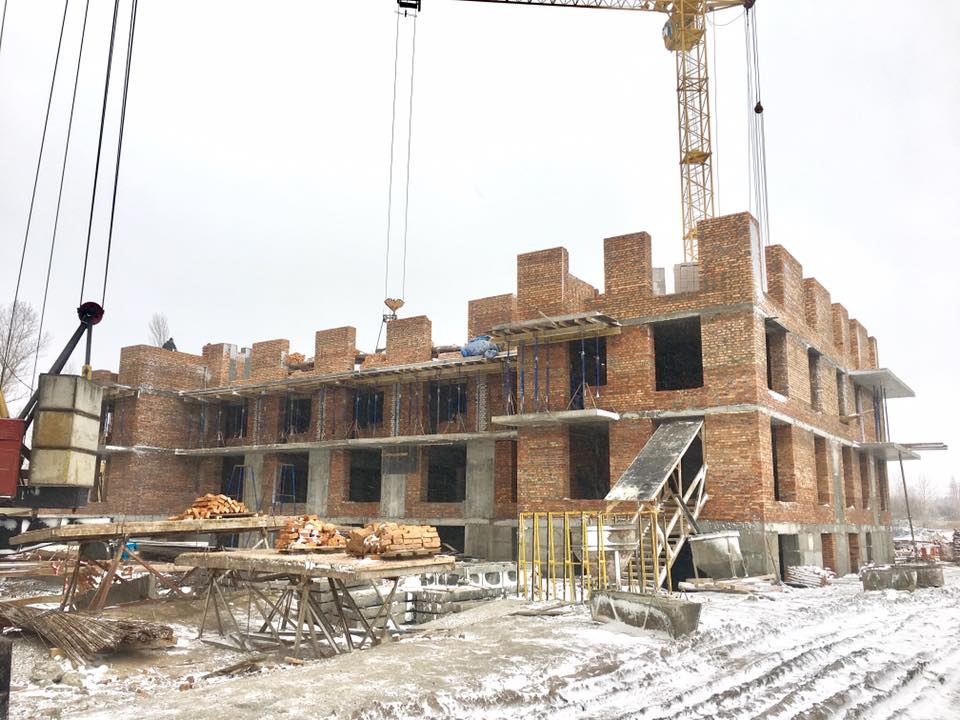

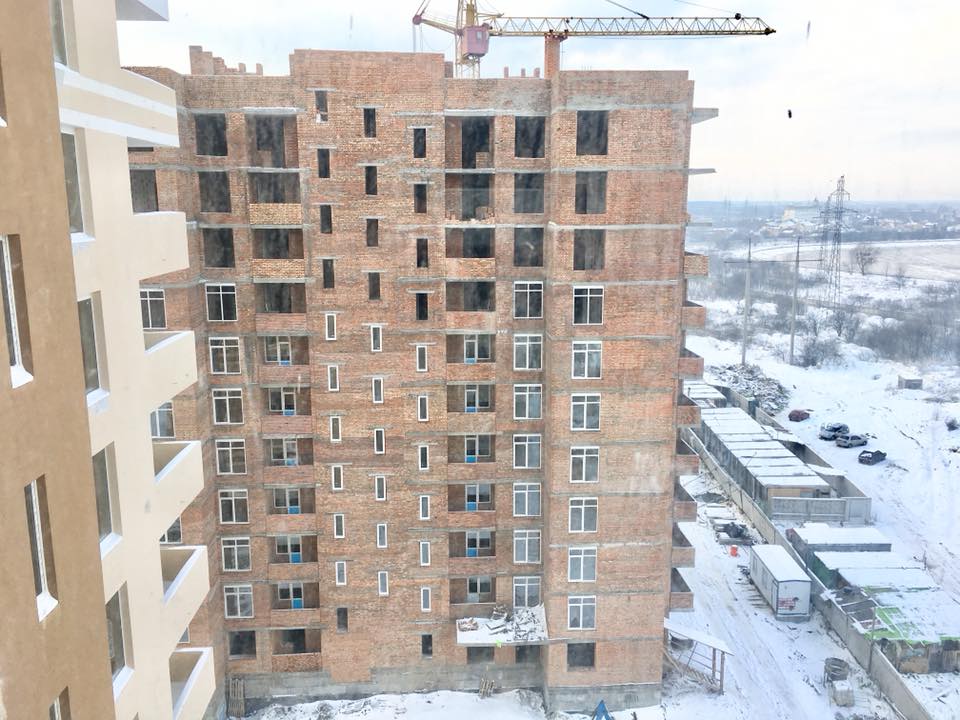

Ход строительства ЖК "Французский бульвар" 11.12.2017:

Секция №1 - 4 квартал 2017 года:

- завершены работы по стяжке кровли;

- продолжаются работы по утеплению фасада дома;

- продолжаются работы по монтажу дымоходных труб (под газовые котлы);

- продолжаются работы по штроблению для разводки сантехники;

Секция №2 - 1 квартал 2018 года:

- ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;

- завершены работы по кладке кирпича 11-го этажа;

- продолжаются работы по монтажу внутренних перегородок

на 9 этаже;

- ведутся работы по монтажу окон на 6-ом этаже;

- завершены работы по монтажу балконов на 7-8-ом этаже;

- ведутся работы по монтажу балконов на 9-ом этаже;

Секция №3 - 4 квартал 2018:

- ведутся работы по кладке кирпича 3-го этажа;

- продолжаются работы по монтажу монолитной плиты перекрытия 2-го этажа;

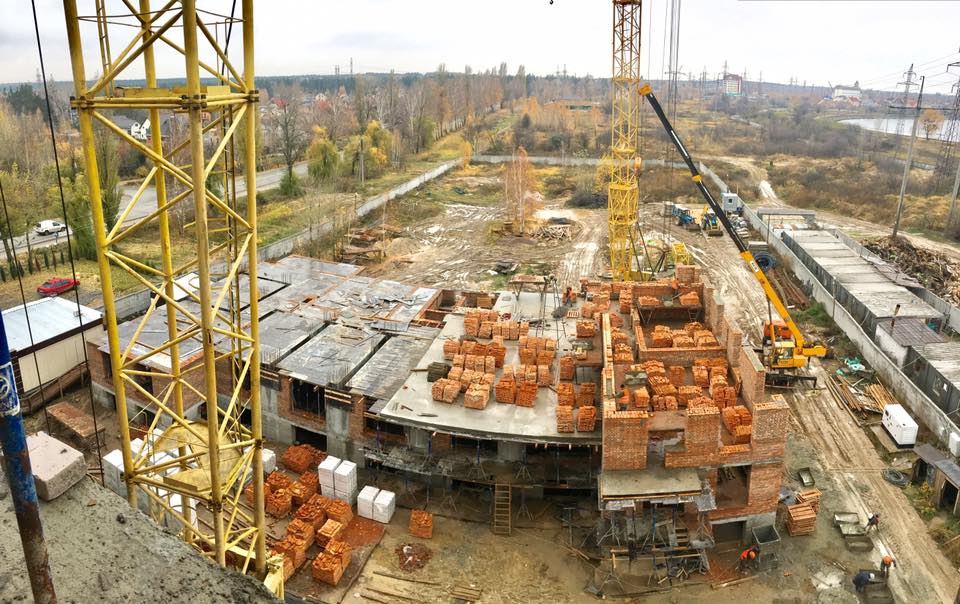

24900060_2048192288748800_2564815701049198962_n.jpg.002b4f81ef25ee89d2339cc109ad14bc.jpg

24900267_2048192392082123_7792551790175048048_n.jpg.75924381b73a11ac0b4d56ca4b52e7b7.jpg

24909828_2048192332082129_8353034778901085161_n.jpg.fe86117032d6a9a111f52fe5e0183360.jpg

24910082_2048192175415478_5552700353011006940_n.jpg.1177b4bb271022130e7d7cde690184da.jpg

24991077_2048192205415475_3197197221683387392_n.jpg.e9f85fd85a544182338000065937c083.jpg

24991411_2048192245415471_3744703315666420190_n.jpg.1007cec06d9f18061f7befbdbd3f456d.jpg

24993149_2048192445415451_7905245266457604728_n.jpg.64039102756ee24aad6d13499d26284e.jpg

Посилання на коментар
Поділитися на інших сайтах

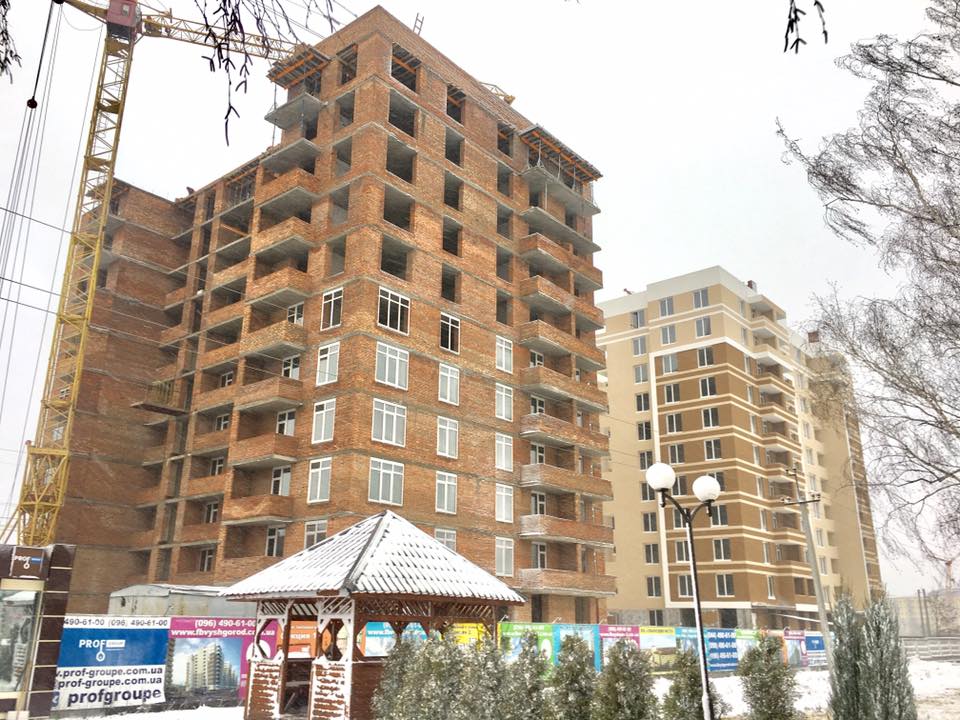

Ход строительства ЖК "Французский бульвар" 18.12.2017:

Секция №1 - 4 квартал 2017 года:

- завершены работы по стяжке кровли;

- продолжаются работы по утеплению фасада дома;

- завершены работы по монтажу дымоходных труб (под газовые котлы);

- продолжаются работы по штроблению для разводки сантехники;

Секция №2 - 1 квартал 2018 года:

- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;

- завершены работы по кладке кирпича 11-го этажа;

- завершены работы по монтажу внутренних перегородок

на 9 этаже, ведутся работы на 10 этаже;

- завершаются работы по монтажу окон на 6-ом этаже;

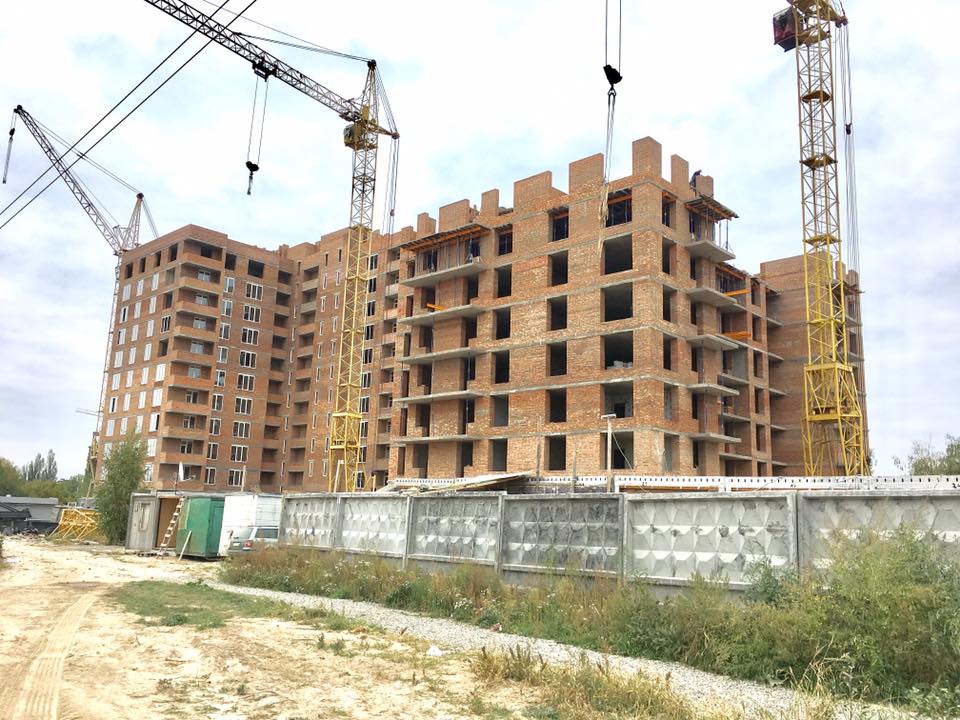

- завершаются работы по монтажу балконов на 9-ом этаже;

- завершены работы по монтажу стяжки на 3-4-ом этаже;

- ведутся работы по кладке кирпича машинного отделения лифта и парапетов на крыше;

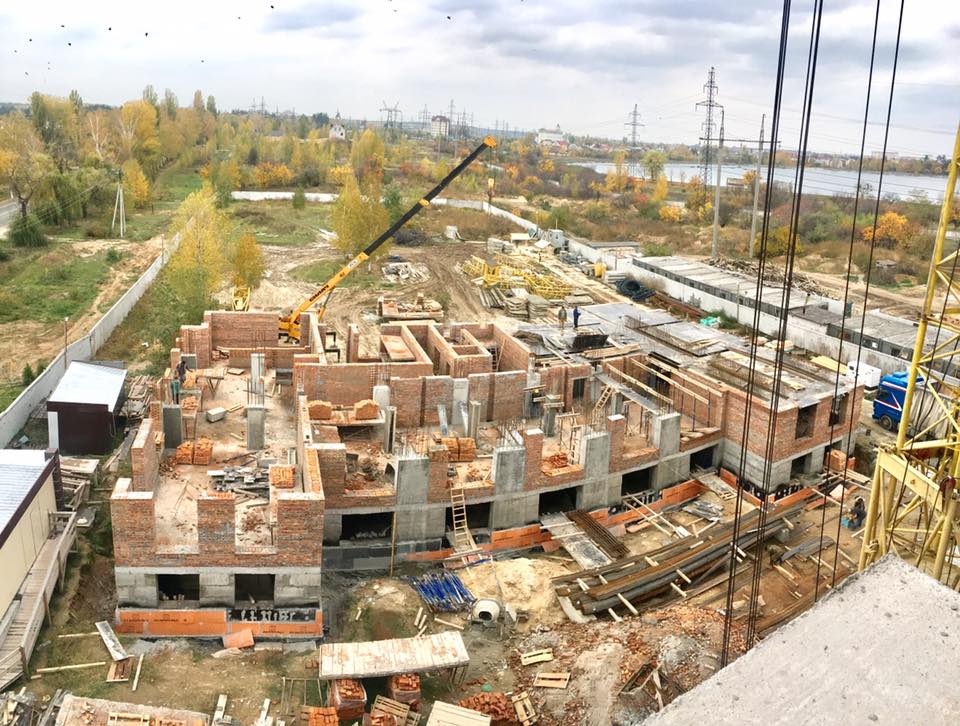

Секция №3 - 4 квартал 2018:

- продолжаются работы по кладке кирпича 3-го этажа;

- завершены работы по монтажу монолитной плиты перекрытия 2-го этажа;

С уважением, Prof-Group!

ЖК "Французский бульвар"

www.fbvyshgorod.com.ua



тел. (068) 502-8-502

тел. (093) 502-8-502

тел. (066) 502-8-502

тел. (096) 502-8-502

тел. (073) 502-8-502

e-mail: fbvyshgorod@gmail.com

адрес: Вышгород ,ул.Шолуденко 24

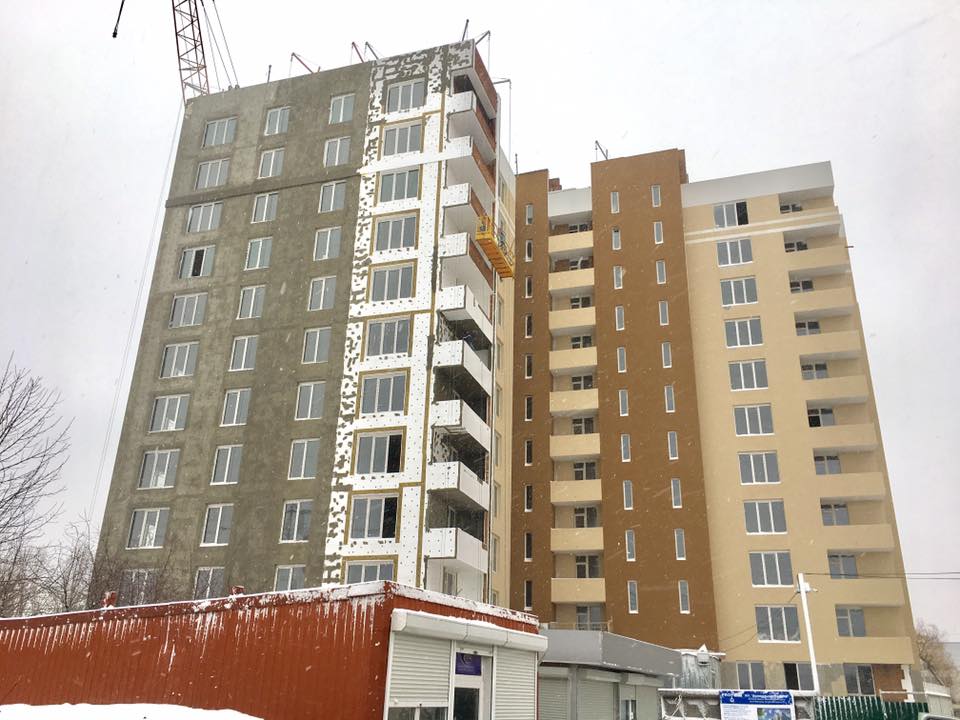

25353925_2051663428401686_5281296638060637593_n.jpg.9fd697b58c41ba92e6f87f1c89704ec9.jpg

25395775_2051663495068346_2575950474272171602_n.jpg.1acc35734d5e1a2e887f1b0464cbf300.jpg

25399025_2051663431735019_4262825764172112528_n.jpg.78b335119ab2a905428a6c196ea01a7f.jpg

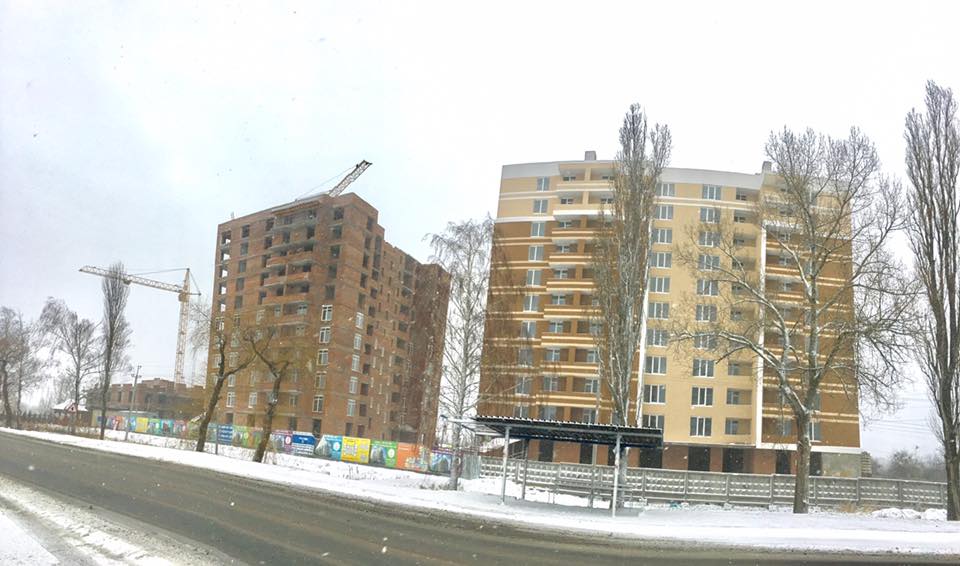

25399076_2051663535068342_6326699448527568560_n.jpg.6297008f837bdca13e1fabec5c636401.jpg

1506485891_25507981_2051663518401677_4888915762307471662_n(2).jpg.d2c9b28dd0e5fdc7c689a612268f5229.jpg

25395899_2051663478401681_4542095849898522138_n.jpg.cd7b89034aeae7814908434e7b589cca.jpg

Посилання на коментар
Поділитися на інших сайтах

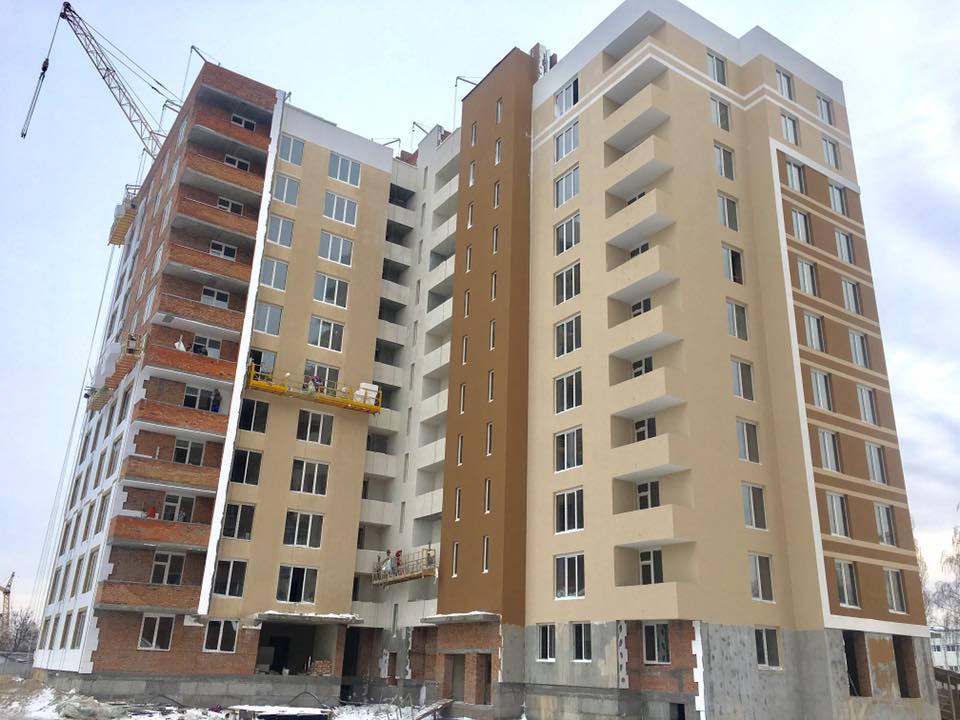

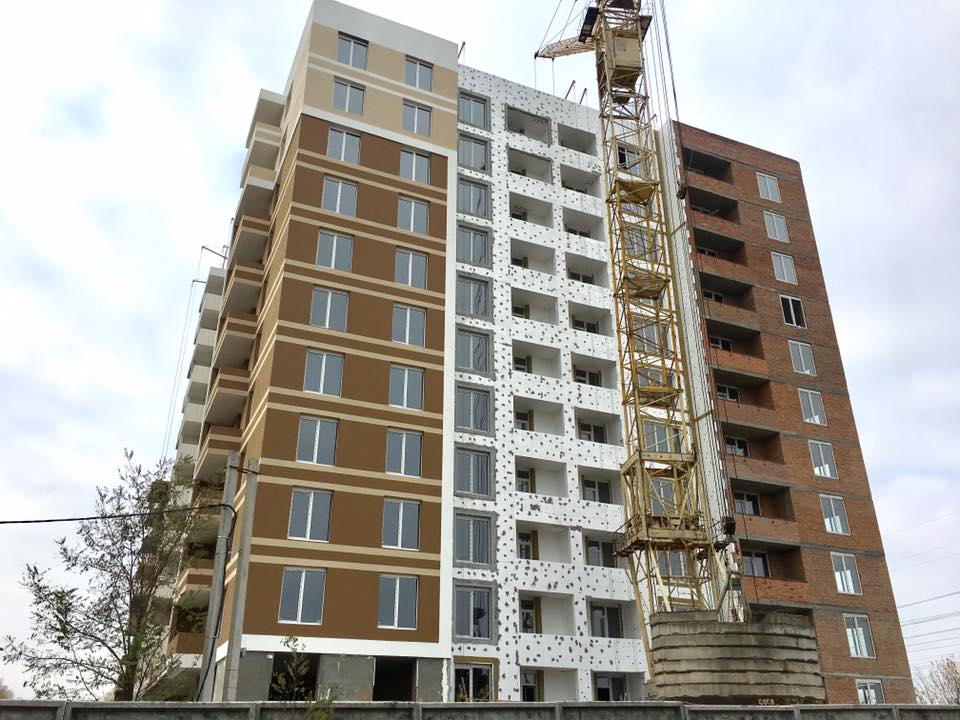

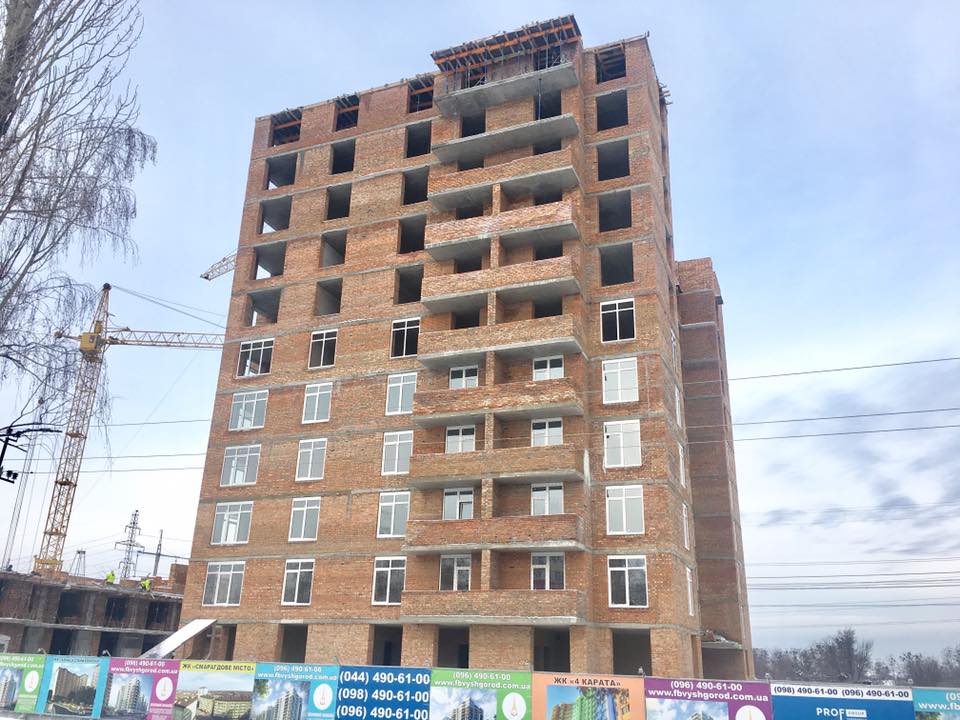

Ход строительства ЖК "Французский бульвар" 18.12.2017:

Секция №1 - 4 квартал 2017 года:

- завершены работы по стяжке кровли;

- продолжаются работы по утеплению фасада дома;

- завершены работы по монтажу дымоходных труб (под газовые котлы);

- продолжаются работы по штроблению для разводки сантехники;

Секция №2 - 1 квартал 2018 года:

- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;

- завершены работы по кладке кирпича 11-го этажа;

- завершены работы по монтажу внутренних перегородок

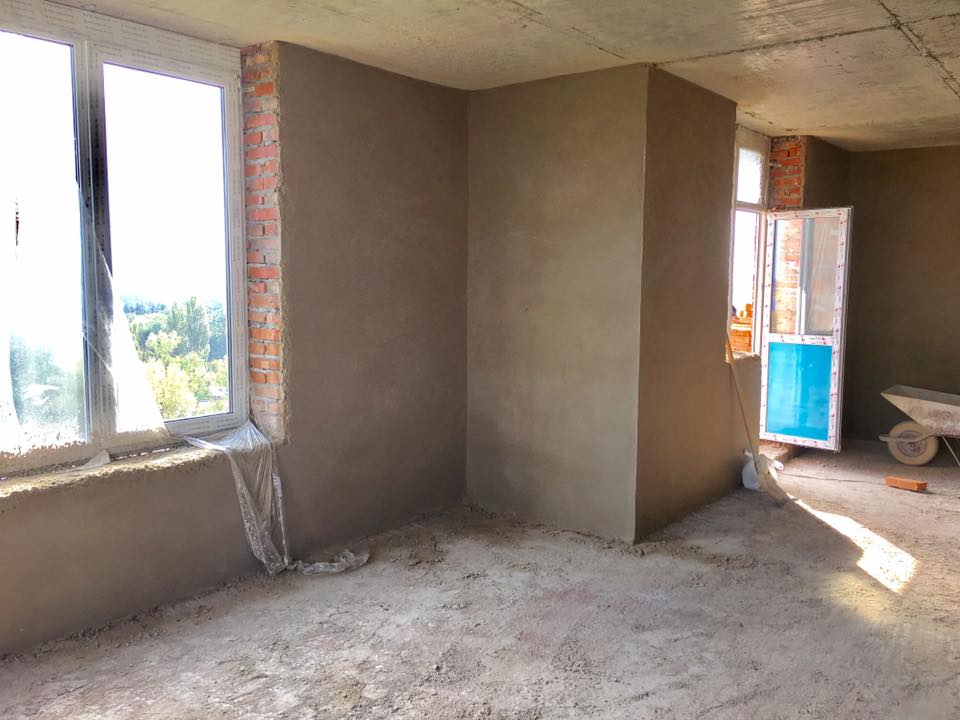

на 9 этаже, ведутся работы на 10 этаже;

- завершаются работы по монтажу окон на 6-ом этаже;

- завершаются работы по монтажу балконов на 9-ом этаже;

- завершены работы по монтажу стяжки на 3-4-ом этаже;

- ведутся работы по кладке кирпича машинного отделения лифта и парапетов на крыше;

Секция №3 - 4 квартал 2018:

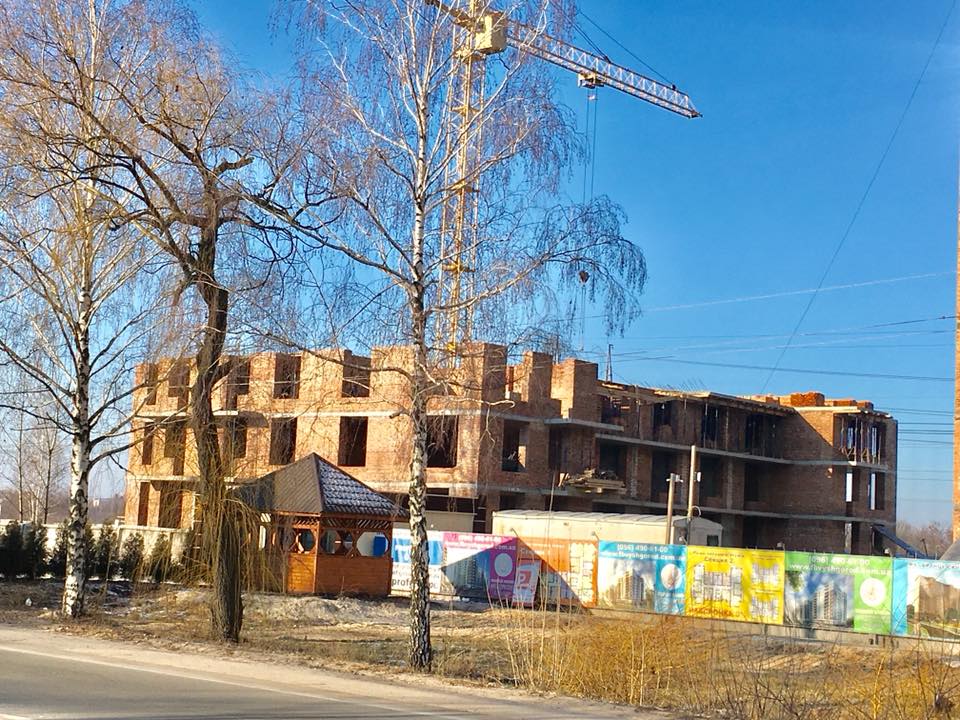

- продолжаются работы по кладке кирпича 3-го этажа;

- завершены работы по монтажу монолитной плиты перекрытия 2-го этажа;

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

  • 4 тижні потому...

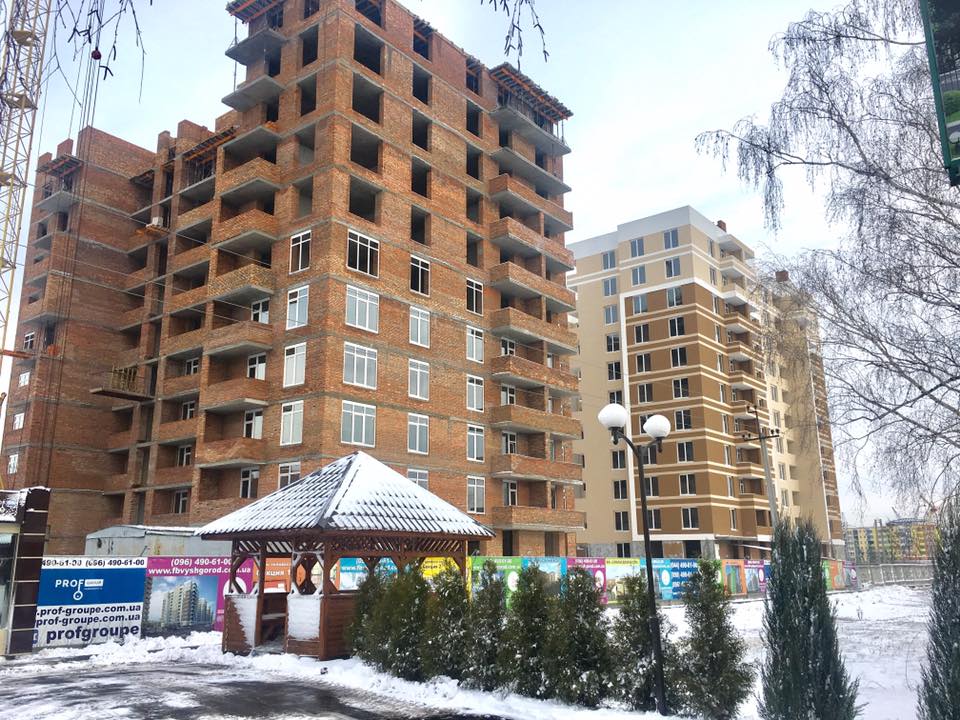

Ход строительства ЖК "Французский бульвар" 15.01.2018:

Секция №1 - 4 квартал 2017 года:

- завершены работы по стяжке кровли;

- завершены работы по утеплению фасада дома;

- завершены работы по монтажу дымоходных труб (под газовые котлы);

- продолжаются работы по штроблению для разводки сантехники;

- начаты работы по монтажу сантехники;

Секция №2 - 1 квартал 2018 года:

- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;

- завершены работы по кладке кирпича 11-го этажа;

- завершены работы по монтажу внутренних перегородок

на 10 этаже.

- ведутся работы по монтажу окон на 7-ом этаже;

- завершаются работы по монтажу балконов на 9-ом этаже;

- завершены работы по монтажу стяжки на 3-4-ом этаже;

- ведутся работы по кладке кирпича машинного отделения лифта и парапетов на крыше;

Секция №3 - 4 квартал 2018:

- завершены работы по кладке кирпича 3-го этажа;

- подготовительные работы по монтажу монолитной плиты перекрытия 3-го этажа.

С уважением, Prof-Group!

26731038_2065161437051885_4315236052132817022_n.jpg.ef224e93f0eb7bff957db3c84270259c.jpg

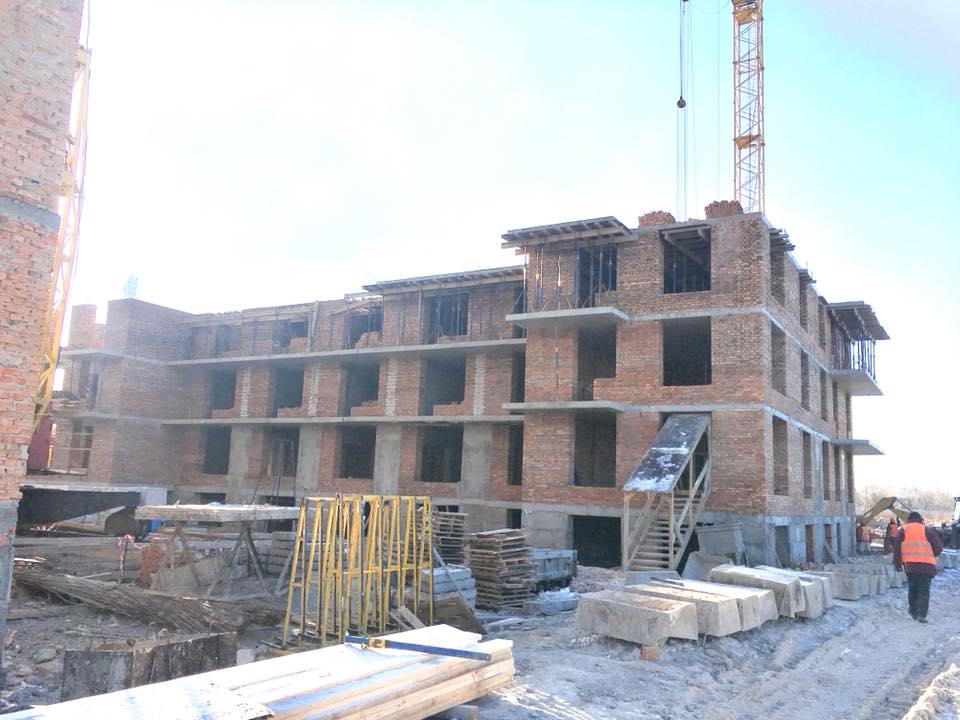

26731127_2065161533718542_9047780451018133666_n.jpg.fa61820be8e7918246f7ca749bd72a6b.jpg

26731143_2065161310385231_6143992395380498518_n.jpg.94863e32fe418359f412da2d83745446.jpg

26731775_2065161393718556_3676083489834427390_n.jpg.55ef23e4a038d82f735f5149adfbced0.jpg

26734094_2065161540385208_3766014842926347594_n.jpg.89a05ab4201583f991aa36e9568f1070.jpg

26804498_2065161483718547_4364348469305732107_n.jpg.9f28b5cba7940426886f0eb5de97a2eb.jpg

26734298_2065161583718537_2113369299751109895_n.jpg.d834ff042c22492205e5ca17fd852bfb.jpg

Посилання на коментар
Поділитися на інших сайтах

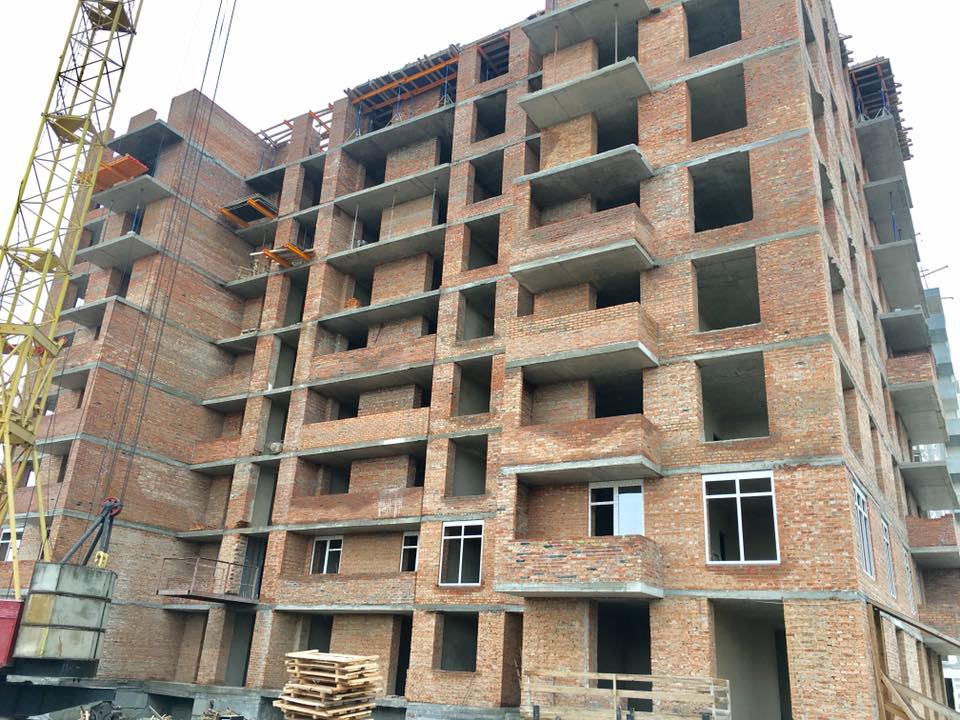

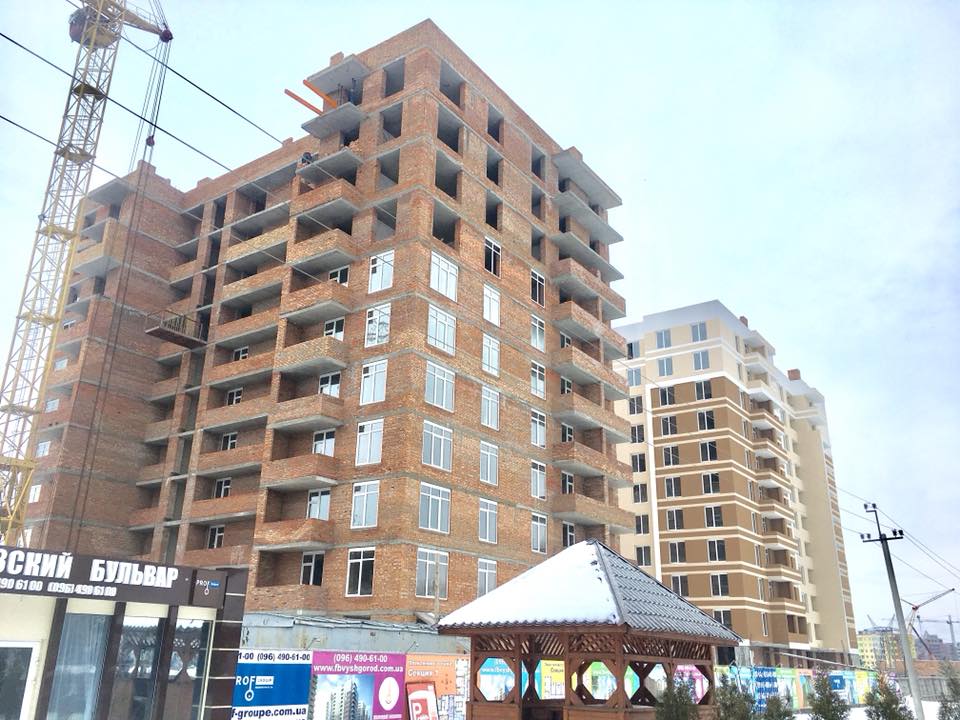

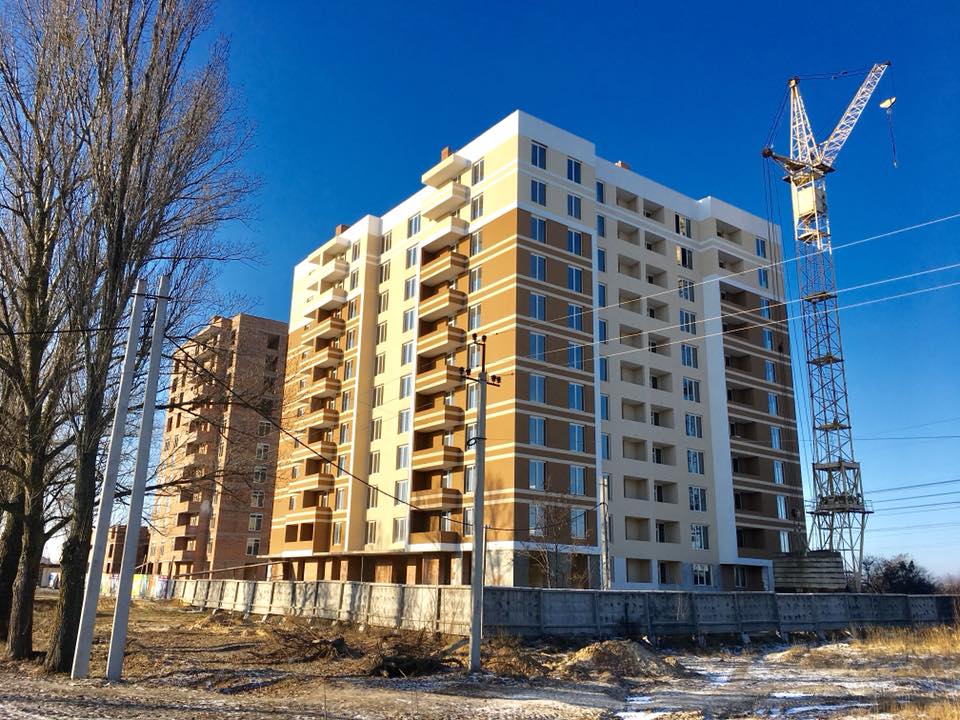

Ход строительства ЖК "Французский бульвар" 22.01.2018:

Секция №1 - 4 квартал 2017 года:

- ведутся работы по закладке дымоходных труб (под газовые котлы) газоблоком;

- ведутся работы по штроблению для разводки сантехники;

- ведутся работы по монтажу сантехники;

Секция №2 - 1 квартал 2018 года:

- ведутся работы по монолитной плите перекрытия машинного отделения;

- ведутся работы по монтажу окон на 7-ом этаже;

- ведутся работы по монтажу балконных экранов;

Секция №3 - 4 квартал 2018:

- начато работы по кладке кирпича 4-го этажа;

- ведутся работы по заливке монолитной плиты перекрытия 3-го этажа.

С уважением, Prof-Group!

19554522_2068687870032575_6786303749440839048_n.jpg.af9892ad00054658c5b93ba2dece05b4.jpg

26733431_2068687726699256_3507530044203469801_n.jpg.81a5a71c0837e382f7c7c8ed46a5c036.jpg

26992577_2068687840032578_5375273040329851527_n.jpg.1c93ddbc3ea82857267bdca8490d29b4.jpg

26993965_2068687706699258_6950461919235100769_n.jpg.6b1bda22fa6d9a2d38b4c235582072e1.jpg

26994311_2068687800032582_3062166423727518445_n.jpg.b31a2107a5ff30f8f78c7084ed38f972.jpg

Посилання на коментар
Поділитися на інших сайтах

  • 2 тижні потому...

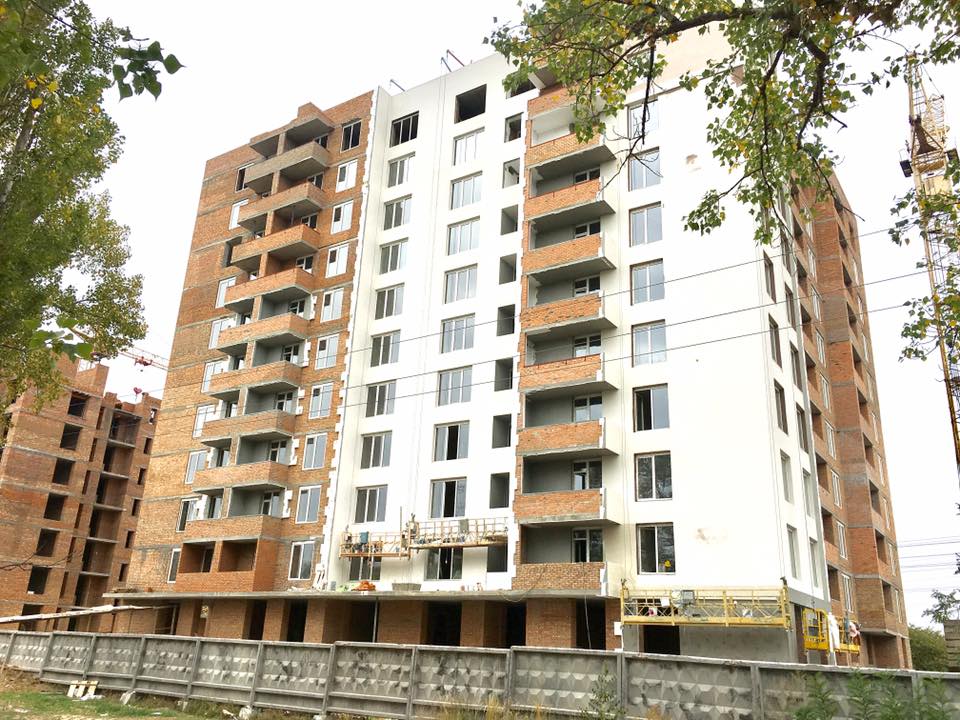

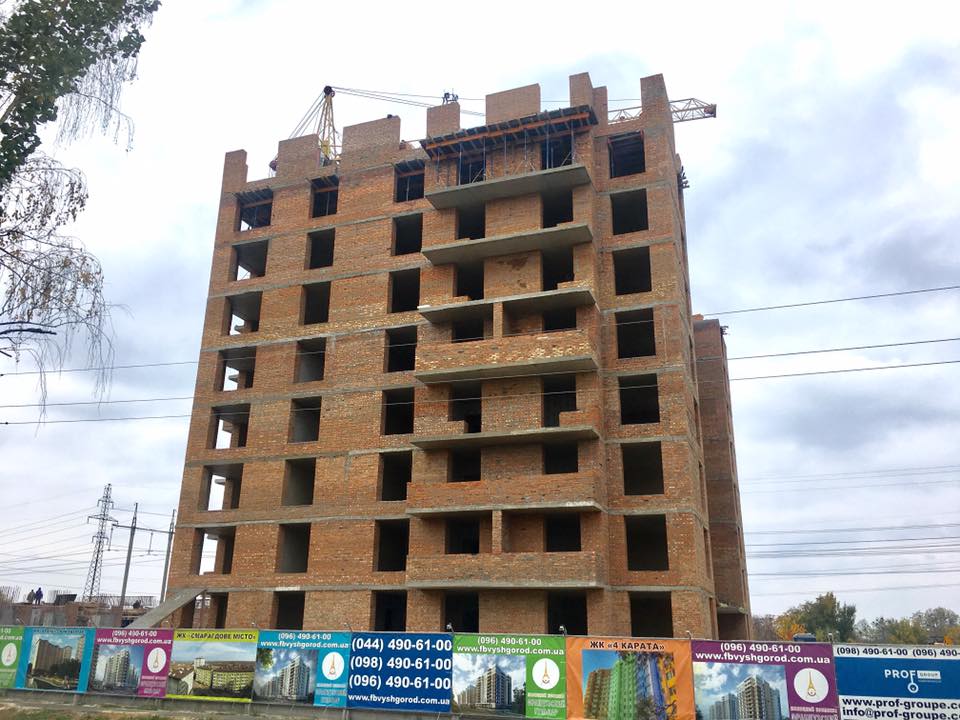

Ход строительства ЖК "Французский бульвар" 29.01.2018:

Секция №1 - 4 квартал 2017 года:

- закончены работы по закладке дымоходных труб (под газовые котлы) газоблоком;

- продолжаются работы по штроблению для разводки сантехники;

- закончены работы по монтажу входных дверей;

- продолжаются работы по монтажу сантехники;

- начато подготовительные работы по монтажу лифтов.

Секция №2 - 1 квартал 2018 года:

- закончены работы по монолитной плите перекрытия машинного отделения;

- закончены работы по монтажу окон на 7-8-ом этаже;

- ведутся работы по монтажу окон на 9-ом этаже;

- ведутся работы по монтажу балконных экранов;

- закончены работы по монтажу межкомнатных перегородок на 9-ом этаже;

- начато работы по монтажу межкомнатных перегородок на 10-11-ом этаже.

Секция №3 - 4 квартал 2018:

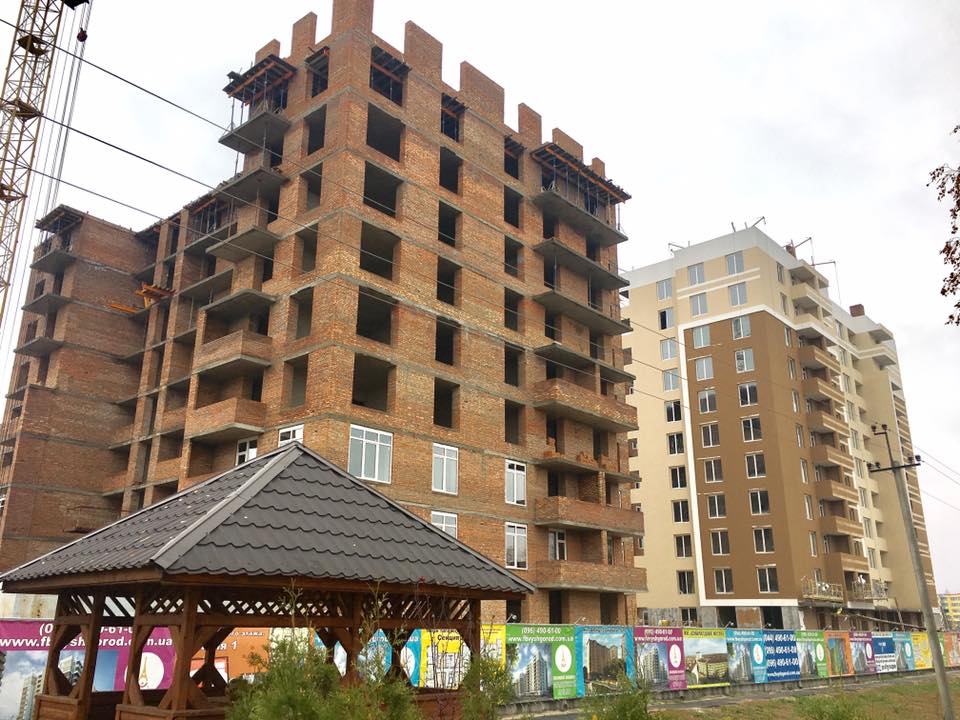

- закончены работы по заливке монолитной плиты перекрытия 3-го этажа;

- завершены работы по кладке кирпича 4-го этажа (первой половины);

- начато работы по заливке монолитной плиты перекрытия 4-го этажа (первой половины);

- ведутся работы по кладке кирпича 4-го этажа (второй половины);

- ведутся работы по кладке кирпича на балконах.

С уважением, Prof-Group!

27164111_2072724952962200_7208891527114557449_o.thumb.jpg.25c287cd67bac72604157121b77eb759.jpg

27164683_2072724972962198_905922962426728155_o.thumb.jpg.f5983801ea4121fd5f397f14e2ddf212.jpg

27164830_2072724896295539_1191881387034566951_o.thumb.jpg.e6714cfd4b1e87bb59919820c2bc8def.jpg

27503179_2072724802962215_8494603936107286874_o.thumb.jpg.6bc321d6794abd43de874b2b5f03d5e4.jpg

27368939_2072724809628881_5397863716264444980_o.thumb.jpg.dfb3fe1f0050a93e681b1f4dce6f812b.jpg

27368748_2072724872962208_7238180146031509865_o.thumb.jpg.c1c66bc062da9c84aacae034ac792182.jpg

Посилання на коментар
Поділитися на інших сайтах

  • 2 тижні потому...

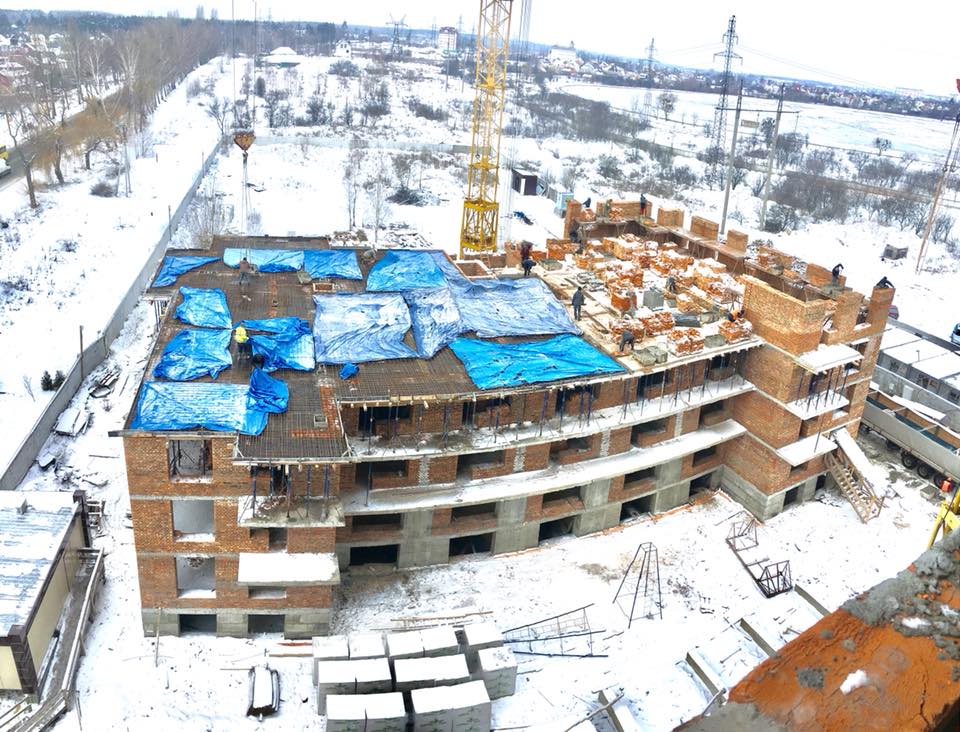

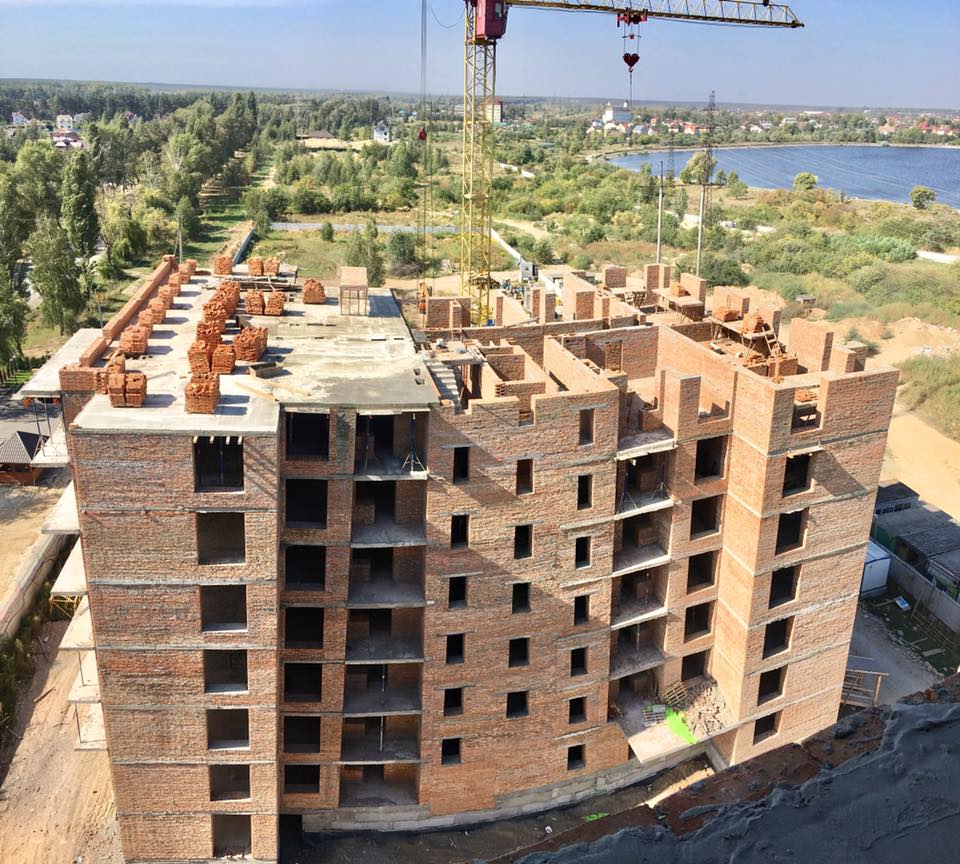

Ход строительства ЖК "Французский бульвар" 12.02.2018:



Секция №1 - 4 квартал 2017 года:

- продолжаются работы по монтажу сантехники;

- ведутся работы по монтажу лифтов;

- ведутся работы по монтажу отливов;



Секция №2 - 1 квартал 2018 года:

- закончены работы по монтажу окон на 9-ом этаже;

- начато работы по монтажу окон на 10-ом этаже;

- закончены работы по монтажу межкомнатных перегородок на 10-11-ом этаже;

- ведутся работы по монтажу дымоотводных труб;

- закончены работы по кладке кирпича (парапет);



Секция №3 - 4 квартал 2018:

- закончены работы по заливке монолитной плиты перекрытия 4-го этажа (первой половины);

- закончены работы по кладке кирпича 5-го этажа (второй половины);

- ведутся работы по кирпичной кладке 5- го этажа (первой половины);

- закончено работы по монтажу газоблочных перегородок на 2-ом этаже;

- ведутся работы по кладке кирпича на балконах.

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

Ход строительства ЖК "Французский бульвар" 19.02.2018:

Секция №1 - 4 квартал 2017 года:

- продолжаются работы по монтажу сантехники;

- ведутся работы по монтажу и разводки газа;

- ведутся работы по монтажу лифтов;

- ведутся работы по монтажу отливов;

Секция №2 - 1 квартал 2018 года:

- ведутся работы по монтажу окон на 10-ом этаже;

- ведутся работы по монтажу дымоотводных труб;

- закончены работы по кладке кирпича (парапет);

Секция №3 - 4 квартал 2018:

- закончены работы по заливке монолитной плиты перекрытия 5-го этажа (первой половины);

- закончены работы по кладке кирпича 5-го этажа (второй половины);

- ведутся работы по кирпичной кладке 6-го этажа (первой половины);

- закончено работы по монтажу газоблочных перегородок на 3-ом этаже;

- продолжаются работы по кладке кирпича на балконах.

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

Ход строительства ЖК "Французский бульвар" 26.02.2018:



Секция №1 - 4 квартал 2017 года:

- продолжаются работы по монтажу сантехники;

- ведутся работы по внутренней разводке газа;



Секция №2 - 1 квартал 2018 года:

- закончено работы по монтажу окон на 10-ом этаже;

- продолжаются работы по монтажу дымоотводных труб;

- начато работы по монтажу окон на 11-ом этаже;



Секция №3 - 4 квартал 2018:

- ведутся работы по заливке монолитной плиты перекрытия 5-го этажа (второй половины);

- продолжаются работы по кирпичной кладке 6-го этажа (первой половины);

- закончено работы по монтажу газоблочных перегородок на 3-ом этаже;

- начато монтаж газоблочных перегородок на 4-ом этаже;

- продолжаются работы по кладке кирпича на балконах.

С уважением, Prof-Group!:flag1:

Посилання на коментар
Поділитися на інших сайтах

Ход строительства ЖК "Французский бульвар" 05.03.2018:

Секция №1 - 4 квартал 2017 года:

- продолжаются работы по монтажу сантехники;

- ведутся работы по внутренней разводке газа;

- ведутся работы по накрытию парапета.

Секция №2 - 1 квартал 2018 года:

- закончено работы по монтажу окон на 10-ом этаже;

- закончены работы по монтажу дымоотводных труб;

- ведутся работы по монтажу окон на 11-ом этаже;

Секция №3 - 4 квартал 2018:

- продолжаются работы по заливке монолитной плиты перекрытия 5-го этажа (второй половины);

- продолжаются работы по кирпичной кладке 6-го этажа (первой половины);

- закончено работы по монтажу газоблочных перегородок на 3-ом этаже;

- продолжаются монтаж газоблочных перегородок на 4-ом этаже;

- продолжаются работы по кладке кирпича на балконах.

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

Ход строительства ЖК "Французский бульвар" 12.03.2018

Секция №1 - 4 квартал 2017 года:

- продолжаются работы по монтажу сантехники;

- ведутся работы по внутренней разводке газа;

- ведутся работы по накрытию парапета.

Секция №2 - 1 квартал 2018 года:

- ведутся работы по монтажу окон на 11-ом и на 1-ом этаже;

Секция №3 - 4 квартал 2018:

- завершены работы по заливке монолитной плиты перекрытия 5-го этажа (второй половины);

- продолжаются работы по кирпичной кладке 6-го этажа (первой половины);

- начались работы по кирпичной кладке 6-го этажа (второй половины);

- продолжается монтаж газоблочных перегородок на 4-ом этаже;

- продолжаются работы по кладке кирпича на балконах.

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

Ход строительства ЖК "Французский бульвар" 19.03.2018

Секция №1 - 4 квартал 2017 года:

- продолжаются работы по монтажу сантехники;

- продолжаются работы по внутренней разводке газа;

- завершены работы по накрытию парапета;

- ведутся работы по монтажу электросетей.

Секция №2 - 1 квартал 2018 года:

- завершены работы по монтажу окон на 11-ом и на 1-ом этаже;

Секция №3 - 4 квартал 2018:

- ведутся подготовительный работы по монтажу монолитной плиты перекрытия 6-го этажа (первая половина);

- завершены работы по кирпичной кладке 6-го этажа (первой половины);

- завершены работы по кирпичной кладке 6-го этажа (второй половины);

- завершены работы по монтажу газоблочных перегородок на 4-ом этаже;

- ведутся работы по монтажу газоблочных перегородок на 5-ом этаже;

- продолжаются работы по кладке кирпича на балконах.

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

Ход строительства ЖК "Французский бульвар" 26.03.2018

Секция №1 - Сдача июнь 2018 года:

- продолжаются работы по монтажу сантехники;

- продолжаются работы по внутренней разводке газа;

- ведутся работы по монтажу лифтов;

- продолжаются работы по монтажу электросетей.

Секция №2 - 1 квартал 2018 года:

- ведутся работы по обрамлению балконов.

Секция №3 - 4 квартал 2018:

- завершены работы по монтажу монолитной плиты перекрытия 6-го этажа (вторая половина);

- ведутся работы по кирпичной кладке 7-го этажа (первой половины);

- завершены работы по монтажу газоблочных перегородок на 5-ом этаже;

- завершены работы по кладке кирпича на балконах 4-го этажа.

- продолжаются работы по кладке кирпича на балконах 5-го этажа

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

Новости строительства ЖК "Французский бульвар" 02.04.2018

Секция №1 - Сдача июнь 2018 года:

- продолжаются работы по монтажу сантехники;

- завершаются работы по внутренней разводке газопровода;

- продолжаются работы по монтажу лифтов;

- продолжаются работы по монтажу электросетей.

Секция №2 - 1 квартал 2018 года:

- завершаются работы по обрамлению балконов;

- ведутся работы по утеплению фасада дома;

- ведутся работы по стяжке (6-7 этаж);

- ведутся работы по штукатурке (9-10 этаж);

Секция №3 - 4 квартал 2018:

- завершены работы по монтажу монолитной плиты перекрытия 6-го этажа (вторая половина);

- ведутся работы по кирпичной кладке 7-го этажа (второй половины);

- завершены работы по монтажу газоблочных перегородок на 5-ом этаже;

- завершены работы по кладке кирпича на балконах 4-го этажа.

- подготовительные работы по монтажу монолитной плиты перекрытия 7-го этажа;

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

  • 3 тижні потому...

Новости строительства ЖК «Французский бульвар» 23.04.2018г

📌Секция №1 - Сдача июнь 2018 года:

- продолжаются работы по монтажу лифта;

- продолжаются работы по монтажу электросетей ( 2-6-й этаж монтаж радиаторов завершен);

- завершены работы по гидроизоляции крыши;

- продолжаются работы по монтажу радиаторов (завершены все подготовительные работы);

- продолжаются подготовительные работы по монтажу коммуникаций (водоснабжение и канализация) ;

- ведутся подготовительные работы по устройству входной группы;

- ведутся работы по подключению дома к газу.

📌Секция №2 - 1 квартал 2018 года:

- продолжаются работы по утеплению фасада дома;

- завершены работы по стяжке 2-7-го, 10-11-го этажей;

- завершены работы по штукатурке 10-11-го этажей, ведутся работы 8-9-го этажей.

📌Секция №3 - 4 квартал 2018:

- завершена кладка 7-го этажа (вторая половина);

- завершена монолитная плита перекрытия 7-го этажа;

- ведутся завершительные работы по кладке 8-го этажа (первая половина);

- ведутся работы по кирпичной кладке 8-го этажа (вторая половина);

- ведутся работы по монтажу газоблочных перегородок 6-го этажа;

- ведутся работы по монтажу кирпичной кладки на балконах 5-го этажа.

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

  • 2 тижні потому...

Новости строительства ЖК «Французский бульвар» 02.05.2018г

📌Секция №1 - Сдача июнь 2018 года:

- продолжаются работы по монтажу лифта;

- продолжаются работы по монтажу электросетей ( 2-7-й этаж монтаж радиаторов завершен);

- продолжаются подготовительные работы по монтажу коммуникаций (водоснабжение и канализация) ;

- продолжаются работы по устройству входной группы;

- ведутся работы по подключению дома к газу.

- подготовительные работы по кладке плитки в местах общего пользования;

📌Секция №2 - 1 квартал 2018 года:

- продолжаются работы по утеплению фасада дома;

- ведутся работы по стяжке на 8-ом этаже;

- завершены работы по штукатурке на 8-10-ом этаже;

ведутся работы на 11-ом этаже.

- ведутся работы по утеплению крыши;

📌Секция №3 - 4 квартал 2018:

- завершены работы по кирпичной кладке 8-го этажа;

- продолжаются работы по монтажу монолитной плиты

перекрытия 8-го этажа (2-я половина);

- ведутся работы по кирпичной кладке 9-го этажа;

- ведутся работы по монтажу газоблочных перегородок 6-го этажа;

- ведутся работы по монтажу кирпичной кладки на балконах 6-го этажа, 5-й этаж завершен;

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

  • 3 тижні потому...

Новости строительства ЖК «Французский бульвар» 21.05.2018г

Секция №1 - Сдача июнь 2018 года:

- завершены работы по монтажу лифта;

- продолжаются работы по монтажу электросетей;

- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ) ;

- завершены работы по устройству входной группы;

- завершены работы по наружной обвязке газа;

- продолжаются работы по кладке плитки в местах общего пользования;

- ведутся работы по декоративной штукатурке в местах общего пользования;

- ведутся работы по монтажу радиаторов;

- начато работы по монтажу котлов по квартирно;

- ведутся работы по монтажу окон на 1-ом этаже;

- ведутся работы по штукатурке цокольного этажа (кладовки).

Секция №2 - 1 квартал 2018 года:

- продолжаются работы по утеплению фасада дома;

- закончены работы по стяжке на 10-11-ом этаже;

- завершаются работы по утеплению крыши;

- завершены работы по закладке газоблоком дымоходов по квартирно.

Секция №3 - 4 квартал 2018:

- завершены работы по монтажу монолитной плиты

перекрытия 9-го этажа (1-я половина);

- завершены работы по кирпичной кладке 9-го этажа;

- закончены работы по монтажу газоблочных перегородок 7-го этажа;

- продолжаются работы по монтажу кирпичной кладки на балконах 6-го этажа;

- начато работы по монтажу газоблочных перегородок 8-го этажа;

- начато работы по кладке кирпича 10-го этажа.

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

  • 2 тижні потому...

Новости строительства ЖК «Французский бульвар» 29.05.2018г

Секция №1 - Сдача июнь 2018 года:

- завершены работы по монтажу лифта;

- продолжаются работы по монтажу электросетей;

- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ) ;

- завершены работы по устройству входной группы;

- завершены работы по наружной обвязке газа;

- продолжаются работы по кладке плитки в местах общего пользования;

- продолжаются работы по декоративной штукатурке в местах общего пользования;

- продолжаются работы по монтажу радиаторов;

- продолжаются работы по монтажу котлов по квартирно;

- завершены работы по монтажу окон на 1-ом этаже;

- завершены работы по штукатурке цокольного этажа (кладовки).

Секция №2 - 1 квартал 2018 года:

- продолжаются работы по утеплению фасада дома;

- завершаются работы по утеплению крыши;

- подготовительные работы по монтажу сантехники;

Секция №3 - 4 квартал 2018:

- завершены работы по монтажу монолитной плиты

перекрытия 9-го этажа;

- продолжаются работы по монтажу кирпичной кладки на балконах 6-7-го этажа;

- продолжаются работы по монтажу газоблочных перегородок 8-го этажа;

- продолжаются работы по кладке кирпича 10-го этажа.

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

Новости строительства ЖК «Французский бульвар» 04.06.2018г

Секция №1 - Сдача июнь 2018 годa

- продолжаются работы по монтажу электросетей;

- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ) ;

- продолжаются работы по кладке плитки в местах общего пользования;

- продолжаются работы по декоративной штукатурке в местах общего пользования;

- продолжаются работы по монтажу радиаторов;

- завершаются работы по монтажу котлов по квартирно;

- завершаются работы по устройству вентиляционных каналов на крыше дома;

Секция №2 - 1 квартал 2018 года:

- продолжаются работы по утеплению фасада дома;

- продолжаются работы по утеплению крыши;(гидроизоляция)

- продолжаются работы по монтажу сантехники;

Секция №3 - 4 квартал 2018:

- продолжаются работы по монтажу кирпичной кладки на балконах 7-го этажа;

- завершены работы по монтажу газоблочных перегородок 8-го этажа;

- продолжаются работы по кладке кирпича 10-го этажа;

- подготовительные работы по монтажу монолитной плиты перекрытия 10-го этажа (1-я половина);

С уважением, Prof-Group!

Посилання на коментар
Поділитися на інших сайтах

Створіть акаунт або увійдіть у нього для коментування

Ви маєте бути користувачем, щоб залишити коментар

Створити акаунт

Зареєструйтеся для отримання акаунта. Це просто!

Зареєструвати акаунт

Увійти

Вже зареєстровані? Увійдіть тут.

Увійти зараз
×
×
  • Створити...
